随着企业产能扩张,原有厂房面积不足成为常见问题。然而,厂区周边往往没有空地扩建,拆除重建又成本高、周期长。钢结构厂房因其自重轻、承载力富余度较高的特点,加层改造成为性价比最高的扩容方案。本文系统介绍加层改造的可行条件、方案比选、检测流程、设计要点及施工注意事项。

一、加层改造的可行性判断

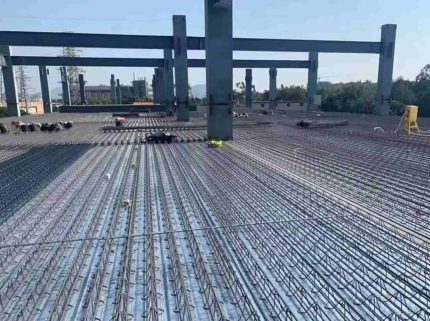

独立柱加层施工现场(新增钢柱+楼承板)

并非所有钢结构厂房都适合加层。加层前需满足以下基本条件:

判断项合格标准不合格处理
原厂房结构体系门式刚架或钢框架,无严重锈蚀、变形加固或放弃
钢柱垂直度偏差≤H/500可校正后使用,偏差过大需评估
基础沉降均匀沉降≤30mm,无不均匀沉降基础加固或放弃
原设计荷载原屋面活荷载≥0.5kN/㎡,有富余需加固柱、梁、基础
防火等级原设计满足现行规范补做防火
建筑高度限制加层后不超规划限高无法加层

快速判定:若厂房使用超过15年、有明显锈蚀、无正规设计图纸,建议先做结构检测鉴定

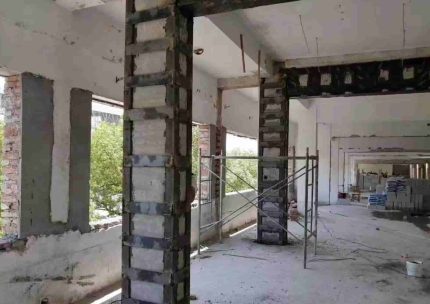

原柱包钢加固实拍

二、三种加层方案比选

方案做法荷载传递优点缺点造价(元/㎡)适用场景
独立柱加层在原厂房内新增独立钢柱,落至新基础不传荷载给原结构安全可靠,不影响原结构室内多一排柱,略影响一层空间500-650原结构承载力不足,或不愿评估
原柱加固加层对原钢柱进行包钢或加大截面,向上接长增加原柱荷载室内无新增柱,一层空间完整需加固,工期稍长450-550原结构较好,承载力略有不足
轻钢平台加层在原结构上直接焊接轻钢桁架,铺设轻质楼板全部传给原结构造价最低,施工最快荷载能力有限(≤2.0kN/㎡)350-450仅用作办公、轻仓储

荷载为楼面活荷载标准值。一般办公区2.0kN/㎡,普通仓储3.0-5.0kN/㎡,设备区需按实际。

三、加层前的结构检测内容

必须委托有资质的检测机构,对原厂房进行全面检测,出具鉴定报告。主要内容:

检测项目内容目的
图纸复核核对原设计图纸与现场实际确定计算模型
钢材强度取芯或里氏硬度,检测屈服强度确认材料是否达标
钢柱垂直度、挠度全站仪测量评估变形
锈蚀程度测厚仪测量剩余厚度确定截面削弱
焊缝质量超声波探伤抽查检查隐蔽缺陷
基础沉降水准仪测量评估地基状态
连接节点检查高强螺栓、焊缝评估可靠性

检测费用参考:8000-20000元(视面积和检测项目),约占加层总投资的2%-5%。

四、加层结构设计要点

1. 荷载取值

荷载类型标准值说明
楼面活荷载2.0-5.0 kN/㎡按用途确定
楼板自重2.5-3.0 kN/㎡压型钢板组合楼板
隔墙、吊顶0.5-1.0 kN/㎡按实际
附加恒载0.5 kN/㎡管道、照明等

2. 结构体系选择

  • 独立柱方案:新增钢柱截面根据高度和荷载计算,常用H300×200~H400×250;基础采用独立基础,与原基础脱开。
  • 原柱加固方案:加固方式包括外包钢(角钢+缀板)、加大截面(浇筑混凝土)、碳纤维布等。需确保新旧结构协同工作。

3. 楼板选型

楼板类型厚度优点缺点造价(元/㎡)
压型钢板组合楼板100-120mm施工快,无需支模底面不平,需吊顶120-160
现浇钢筋混凝土楼板100-120mm平整,隔音好需支模,工期长150-200
轻骨料混凝土楼板(预制)80-100mm轻质,安装快承载力有限100-140

一般加层推荐压型钢板组合楼板,兼有施工速度和承载性能。

4. 连接节点设计

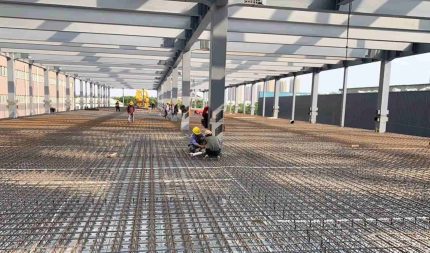

压型钢板组合楼板铺设
  • 新增钢柱与基础采用刚接柱脚,预埋地脚螺栓
  • 新增钢梁与原钢柱连接,可采用高强螺栓连接焊接,需验算原柱承载力
  • 新旧结构之间应设沉降缝(宽度≥50mm),防止差异沉降造成开裂

五、施工流程与注意事项

施工步骤

  1. 厂房内部清理:腾空加层区域,设置安全防护。
  2. 基础施工:开挖新增独立基础(独立柱方案)或原基础加固。
  3. 钢柱安装:吊装新增钢柱,校正垂直度。
  4. 钢梁及楼承板安装:铺设压型钢板,浇筑混凝土。
  5. 围护及装修:安装墙体、门窗、水电。
  6. 验收:荷载试验、焊缝探伤、涂层检测。

关键注意事项

  • 施工期间一层可不停产,但需做好安全隔离和防尘措施。
  • 焊接作业时,下方严禁有易燃物,并配备灭火器。
  • 楼板养护期间(至少7天)不得上重物
  • 新旧结构连接处应做柔性密封,防止开裂。

六、加层造价构成(以1000㎡独立柱方案为例)

分项费用(万元)占比
检测鉴定费1.0-2.02%
设计费1.0-2.02%
新增钢柱、钢梁、支撑20-2540%
楼承板+混凝土8-1218%
新增基础6-813%
拆除原有屋面板(局部)2-34%
安装人工6-813%
围护、装修、水电4-68%
合计48-66100%

比新建厂房(150万以上)节省约60%。

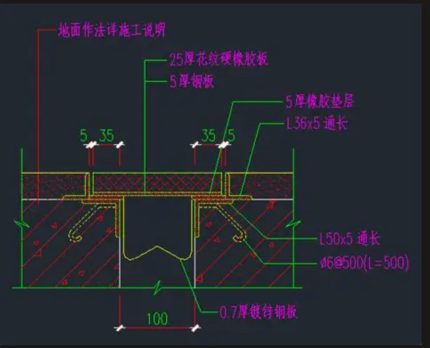

新旧结构沉降缝做法示意

七、真实案例

项目:北京顺义某机械加工厂,原单层厂房2000㎡,檐高8米,柱距7.5米。因产能扩大需要增加1500㎡仓储空间,厂区无空地。

检测结论:原钢柱截面H350×250,承载力富余15%;基础满足要求;檩条、屋面需局部拆除。

方案选择:独立柱加层(避开原钢柱,在柱间增设新柱)。

实施效果

  • 新增面积:1500㎡(二层轻仓储,活荷载3.0kN/㎡)
  • 工期:55天(一层未停产)
  • 总造价:78万元(折合520元/㎡)
  • 使用3年,无沉降、无开裂。

八、金博远加层改造服务优势

  • 检测+设计+施工一体化:避免多方协调,责任清晰
  • 特种补强资质:合法承接加固改造工程
  • 自有工厂+固定团队:构件加工质量可控,不转包
  • 分段施工方案:不影响或少影响一层生产

九、免费获取《加层改造可行性评估》

如果您正在考虑厂房加层,不确定是否可行,私信发送“加层+面积+原厂房年限”,金博远免费提供现场初勘和可行性分析。


金博远(北京)钢结构工程有限公司
16年经验 | 二级资质+特种补强 | 加层改造专家

猜你想看
方案报价
