您当前位置: 首页 > 工程案例 >

钢结构高强螺栓施工规范全解:2026标准流程、质量管控与验收指南

[ 发布时间:2026-06-14 10:04 ]

高强螺栓是钢结构工程的核心受力部件,被称为钢结构的 “结构关节”,其施工质量直接决定整个建筑的安全性与耐久性。据住建部工程质量通报数据显示,钢结构工程 30% 以上的结构安全隐患都源于高强螺栓施工不规范。本文结合 2026 年最新《钢结构工程施工质量验收标准》GB 50205,从选型、准备、施工、验收全流程进行系统讲解,是钢结构施工必备的专业规范指南。

一、高强螺栓分类与选型标准

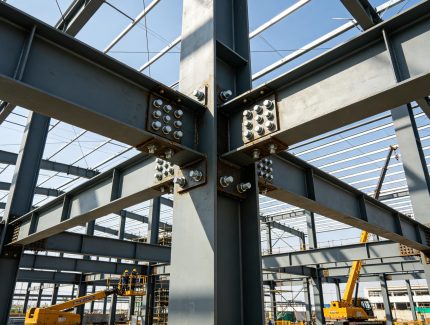

钢结构高强螺栓连接 钢梁钢柱节点 钢结构核心连接部位

钢结构工程常用高强螺栓分为两大类型,选型错误会直接导致连接失效,必须严格区分:

  1. 摩擦型高强螺栓:工业厂房、公共建筑的首选类型,依靠连接板接触面的摩擦力传递荷载,变形小、抗疲劳性能好,适用于所有动力荷载、抗震结构连接。性能等级分为 8.8 级和 10.9 级,京津冀地区钢结构厂房优先选用 10.9 级大六角头摩擦型高强螺栓。
  2. 承压型高强螺栓:允许接触面滑移,依靠螺栓杆承压和受剪传递荷载,承载力更高但变形大,仅适用于非动力荷载、非抗震的次要结构连接,严禁用于主结构受力节点。

选型核心规范:

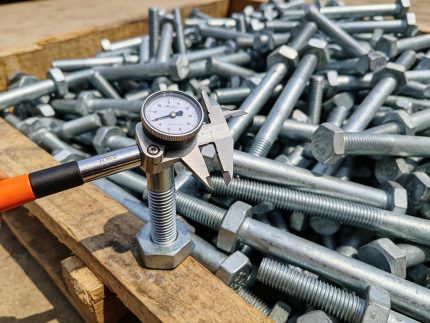

高强螺栓进场检验 扭矩扳手校准 钢结构材料检测
  • 螺栓直径:主结构连接优先选用 M20、M22、M24,严禁使用 M16 及以下规格做主受力节点连接
  • 长度选择:螺栓拧紧后露出螺母 2-3 扣为宜,过短无法保证紧固力,过长会增加耗材成本
  • 配套要求:螺栓、螺母、垫圈必须为同一厂家配套生产,不同厂家、不同批次产品严禁混装使用
  • 防腐要求:户外、潮湿环境优先选用热浸镀锌高强螺栓,普通室内环境选用发黑处理螺栓

二、施工前 3 项核心准备工作

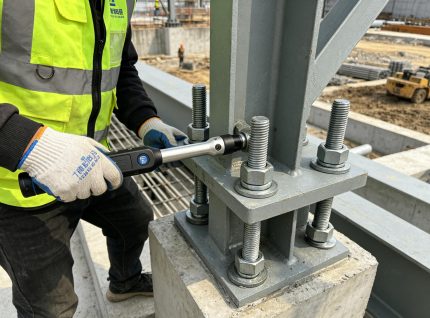

高强螺栓紧固施工 扭矩扳手作业 钢结构规范施工

高强螺栓施工质量 70% 取决于前期准备,绝大多数质量问题都源于准备阶段管控不到位:

  1. 材料进场检验管控 每批次高强螺栓进场必须提供完整的质量证明文件,按规范要求进行扭矩系数(大六角头)或紧固轴力(扭剪型)见证取样复试,复试合格后方可使用。螺栓必须在干燥通风的库房内存放,原包装开封后当天必须用完,严禁露天堆放,严禁使用生锈、沾染油污、螺纹受损的螺栓。
  2. 接触面抗滑移处理 连接接触面抗滑移系数是高强螺栓受力的核心指标,Q355 钢要求≥0.45,Q235 钢要求≥0.40。喷砂、抛丸是唯一符合规范的处理方式,严禁用钢丝刷手工除锈。施工前必须彻底清理接触面的油漆、油污、浮锈,保证接触面干燥清洁,严禁在接触面上涂刷任何涂料。正式施工前必须进行抗滑移系数试验,试验合格后方可大面积施工。
  3. 施工工具校准 扭矩扳手必须在法定计量有效期内,施工前进行现场校准,扭矩误差必须控制在 ±5% 以内。每班施工前、施工后都要进行扭矩校验,严禁使用未经校准、超期未检的扳手。扭剪型螺栓专用电动扳手也要定期检查,保证尾部梅花头能正常拧断,严禁用普通扳手替代专用扳手。

三、核心施工工艺与规范要求

高强螺栓施工必须严格遵循以下流程,任何工序省略都会留下永久性安全隐患:

  1. 穿孔安装规范 螺栓穿入方向全工程统一,便于后续质量检查。严禁强行敲打入孔,避免螺纹受损、连接板变形。孔位偏差时必须用铰刀扩孔,严禁气割、电焊烧孔。 扩孔后孔径不得超过 1.2 倍螺栓直径,每个节点扩孔数量不得超过该节点螺栓总数的 25%,扩孔后的孔壁必须打磨光滑无毛刺,彻底清理铁屑后再穿入螺栓。气割扩孔会破坏钢板母材强度、损伤防腐层,是钢结构施工的明确禁止项。
  2. 紧固顺序要求 必须严格遵循 “从节点中间向四周对称紧固” 的原则,严禁从边缘向中间紧固,避免连接板中间起鼓、接触面不贴合。一个节点的所有螺栓必须在 24 小时内完成初拧、复拧、终拧三道工序,严禁间隔时间过长。
  3. 扭矩控制标准
    • 初拧扭矩:为终拧扭矩的 50%,目的是使连接板完全贴合,消除间隙
    • 复拧扭矩:等于初拧扭矩,检查初拧后的螺栓是否松动,保证所有螺栓受力均匀
    • 终拧扭矩:按规范公式计算:Tc = K × Pc × d,其中 K 为扭矩系数,Pc 为螺栓设计预拉力,d 为螺栓公称直径 终拧完成后,大六角头螺栓用油漆做好终拧标记,扭剪型螺栓必须将尾部梅花头完全拧断。
  4. 施工环境管控 雨天、接触面潮湿时严禁施工;环境气温低于 – 10℃时停止施工;施工过程中严禁在螺栓上涂刷油漆,严禁沾染油污、灰尘;大风天气施工必须做好螺栓临时固定,防止掉落。

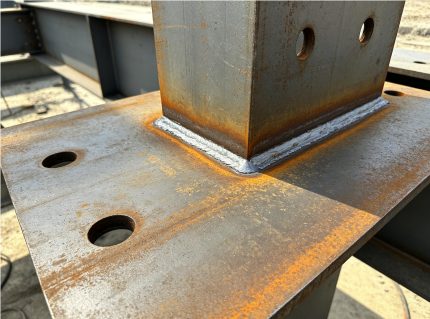

钢结构连接板喷砂除锈 抗滑移面处理 钢板表面处理

四、5 类常见质量问题与解决方案

1. 扭矩系数不合格

问题表现:同批次螺栓扭矩系数离散率过大,无法保证紧固力

原因:螺栓生锈、沾染油污、存放时间超过 6 个月、不同厂家产品混装

解决方案:复试不合格的螺栓全部退场;螺栓必须原包装密封存放,开封后 24 小时内用完;严禁混用不同批次、不同厂家的螺栓、螺母、垫圈。

2. 接触面抗滑移不达标

问题表现:抗滑移试验值低于设计要求

原因:除锈等级不够、接触面有油漆 / 油污、连接板变形

解决方案:全部重新喷砂处理,达到 Sa2.5 级除锈标准;用丙酮彻底清理油污、浮锈;变形的连接板校正或更换;重新做抗滑移试验,合格后方可施工。

3. 螺栓欠拧、超拧、漏拧

问题表现:终拧扭矩不符合要求,部分螺栓未做终拧

原因:扭矩扳手未校准、工人操作不规范、无终拧标记

解决方案:每班施工前校准扭矩扳手;终拧后 1 小时、24 小时内分两次进行扭矩检查,欠拧的补拧,超拧的更换全新螺栓;每个螺栓终拧后立即做油漆标记,杜绝漏拧。

4. 连接板贴合不紧密

问题表现:连接板之间有间隙,塞尺可插入

原因:紧固顺序错误、连接板变形、接触面有杂物

解决方案:严格执行中间向四周的对称紧固顺序;变形的连接板机械校正;安装前彻底清理接触面杂物,间隙大于 0.5mm 的部位加钢垫片垫实。

5. 螺纹损伤、螺栓断裂

问题表现:螺栓螺纹受损,终拧时螺栓断裂

原因:强行敲打入孔、螺栓材质不合格、超拧

解决方案:严禁敲击螺栓,孔位偏差用铰刀扩孔;断裂螺栓全部更换,重新复试螺栓材质;严格控制终拧扭矩,严禁超拧。

五、质量验收 6 项必查标准

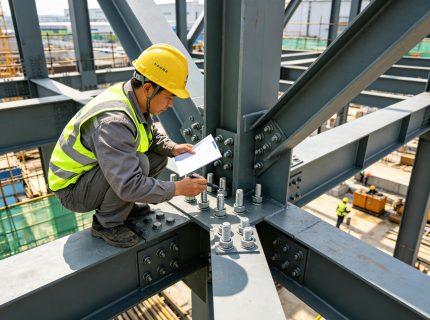

高强螺栓施工质量验收 钢结构节点检查 工程验收作业

高强螺栓属于隐蔽工程,完工后必须严格验收,合格后方可进行防腐涂装:

  1. 资料验收:螺栓质量证明文件、复试报告、抗滑移试验报告、扭矩扳手校准记录、施工记录齐全完整
  2. 外观验收:螺栓穿入方向一致,露出螺母 2-3 扣,无漏拧、无松动,终拧标记清晰完整
  3. 扭矩验收:大六角头螺栓按节点数抽查 10% 且不少于 10 个,扭矩偏差在 ±10% 以内为合格
  4. 扭剪型验收:梅花头拧断率达到 99% 以上,未拧断的按大六角头螺栓标准进行扭矩检查
  5. 接触面验收:连接板贴合紧密,用 0.3mm 塞尺检查,插入深度不超过 20mm
  6. 防腐验收:终拧完成后,螺栓头部、螺母、连接板接触面均匀涂刷防腐漆,无漏涂、无流挂

高强螺栓施工是钢结构工程的核心管控环节,容不得半点马虎。金博远钢构建立了全流程高强螺栓施工管控体系,从材料进场、过程施工到竣工验收,每一个环节都严格遵循国家标准,配备专职质量检查员全程旁站,确保每一个节点的连接质量,为建筑结构安全保驾护航。
