齐齐哈尔火车站3万㎡站房钢结构:在-30℃极寒中筑起的城市地标
[ 发布时间:2026-05-31 20:26 ]
干钢结构这行十几年,最冷的一个项目,在齐齐哈尔。

2021年冬天,我们接了齐齐哈尔火车站的站房钢结构,3万平米。说实话,刚签合同的时候,我心里是打鼓的。那地方冬天零下二三十度是常态,最冷能到零下35。钢材在那种温度下脆得跟玻璃似的,焊接的时候一不小心就是裂纹。
但活接了就得干。
一、提前两个月,把料备足
我们干的第一件事,不是去现场,是在玉田工厂提前两个月把所有构件加工完。36米跨度的候车厅桁架,分成三段,在工厂先预拼装一遍。工人开玩笑说:“这是在家里先搭一遍积木,到现场再拆开。”
预拼装的时候,发现有两根杆件的螺栓孔差了2毫米。要是运到齐齐哈尔才发现,零下几十度再返工,那可真要命了。我们在工厂改好了才发货。
二、零下30度,焊接就像“绣花”
到了齐齐哈尔,才知道什么叫“冷”。手伸出去不到一分钟就麻了。焊接工艺要求母材预热到100度以上,我们用火焰枪烤,烤完马上焊,焊完立刻用保温棉盖上缓冷。
焊工老李跟我说:“这哪是干活,这是伺候月子。”我说:“伺候好了,焊缝探伤合格,咱们才能回家过年。”
我们每焊完一道重要焊缝,都做超声波探伤。甲方派了两个监理,天天盯着。最后探伤合格率96.8%,老李他们真的可以。
三、搭暖棚浇混凝土,像种大棚蔬菜

基础施工那会儿,气温零下20度。我们用钢管和棉被搭了暖棚,里面放电暖器,棚内温度保持在5度以上。混凝土里加了防冻剂,浇完盖上电热毯,再盖两层棉被。
甲方一个工程师开玩笑:“你们这是盖房子还是种菜?”我说:“种菜也得保暖,不然苗冻死了。”
养护了21天,拆模一看,混凝土强度达标,没裂缝。甲方竖了个大拇指。
四、最难的是人
零下20多度,工人在高空作业,风刮在脸上像刀子。我们每2小时换一班,现场备了热姜汤、暖宝贴,搭了一个加热休息室。我跟带班的说:“只要有人觉得受不了,立刻下来,不准硬撑。”
那两个月,没有一个工人冻伤,也没出任何安全事故。

五、36米大桁架,空中拼“乐高”

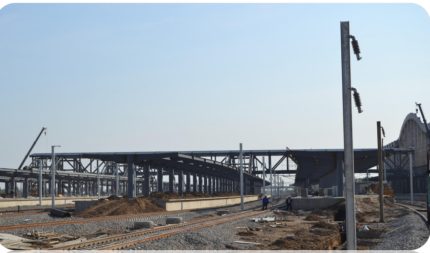

候车厅的36米桁架是重头戏。三段运到现场,用250吨汽车吊吊上去,在空中拼接。全站仪架在下面,测量接口坐标,偏差控制在2毫米以内。
拼最后一榀的那天,傍晚零下28度,我站在下面看着。桁架缓缓升到半空,对位、落座、螺栓拧紧。那一刻,心里石头落了地。
六、交付那天

第二年5月,春暖花开。业主验收的时候说:“金博远的兄弟们在最冷的日子里,干出了最暖的工程。”
我笑了笑,心想:哪有什么“最暖”,不过是把能想到的困难都提前想了,把能准备的都提前准备了。
后来有东北的客户问我:“你们能在齐齐哈尔干,来我们这儿没问题吧?”我说:“齐齐哈尔都干了,还怕啥?”
如果你也在东北、西北这些极寒地区有厂房、火车站、体育馆等项目,欢迎找我聊聊。我们不怕冷,只怕你不知道我们能干。
