说实话,这个项目我们签得比谁都慎重。

厂房内景

不是不想接,是因为项目太特殊了——新一代运载火箭产业化基地,天津经济技术开发区,2400㎡。虽然面积不大,但这里要加工的是一级、二级火箭的舱段和贮箱部件。甲方跟我们开会时,第一句话就是:“我们这儿出来的东西,上天入轨。厂房要是差一毫米,我们设备就没法用。”

回去之后,我专门组织了一个技术小组,花了一周时间研究甲方的工艺要求。最后决定:接。不是因为利润高,是因为我们想证明,钢结构也能干出“航天级”的精度。

一、甲方提的三条“红线”

第一条:地坪平整度不能超过1.5mm/2m

火箭舱段的焊接工装、检测设备对地面平整度要求极高。普通厂房我们做到3-4mm/2m,航天标准是1.5mm/2m。甲方现场负责人跟我说:“你们要是能做到,我们就不用再在设备底下垫钢板找平了。”

第二条:所有焊缝都要能追溯

这个厂房里要用到大型数控龙门加工中心、搅拌摩擦焊设备,对钢结构基础的振动控制、刚性要求都很高。甲方要求:每一条重要焊缝,从钢材炉批号、焊工编号、焊接参数、探伤报告,全部记录归档,保存不少于15年。

第三条:施工期间不能有铁屑、焊渣掉落

火箭部件的生产环境对清洁度有要求。施工时,焊接飞溅、打磨铁屑不能掉到甲方设备上。这意味着,我们干活的时候,下面可能还摆着价值几千万的航天设备——碰不得,脏不得。

二、我们怎么干的?

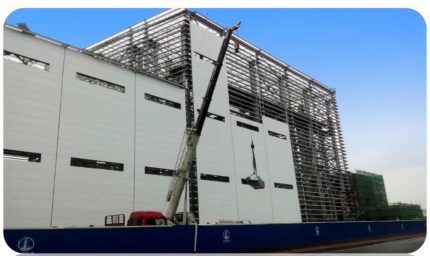

完工效果

1. 地坪:激光整平+自流平+三次检测

普通厂房我们用激光整平机已经很好了,但这个项目我们加了自流平层。混凝土浇筑后,先做激光整平,养护7天,再做3mm厚的环氧自流平。施工期间,第三方检测来了三次:第一次测混凝土平整度,第二次测自流平后,第三次测设备安装后。最终数据1.3mm/2m,优于甲方要求。

2. 焊接全流程记录

我们给每个构件都做了二维码。手机一扫,就能看到:这批钢材从哪来的,谁焊的,哪天焊的,用的什么焊丝,预热温度多少,探伤结果是什么。甲方说:“你们这个追溯系统,比我们某些供应商还先进。”

3. 施工期间“穿鞋戴帽”

为了防止铁屑掉到甲方设备上,我们做了两件事:第一,所有焊工穿鞋套、戴防尘帽,作业区铺设防火布。第二,打磨时使用带吸尘装置的角磨机,边磨边吸。每天下班前,用工业吸尘器把地面吸一遍。

甲方安全员后来跟我说:“你们比我们自己还小心。”

三、三个“没想到”

没想到焊接工艺这么敏感

火箭贮箱的铝合金焊接对环境要求极高,但我们钢结构焊接是钢材,两者作业区相邻。有一次,甲方突然要求我们暂停所有焊接,因为他们要进行焊接工艺评定。我们二话没说,停工配合。后来才知道,他们是在做新的贮箱焊接工艺试验,任何焊接烟尘都可能影响结果。

没想到垂直度要求比国标高两倍

国标规定钢柱垂直度偏差≤H/1000,这个项目甲方要求≤H/500。我们每根钢柱吊装后,都用经纬仪从两个方向校核,偏差控制在3mm以内才固定。最后验收时,甲方拿激光测距仪自己测了一遍,全部合格。

没想到甲方会派人驻场盯了两个月

甲方派了一位工程师常驻我们玉田工厂,从钢材下料到构件出厂,全程盯着。他不看别的,就看两点:焊缝探伤报告、涂层厚度记录。他说:“你们在工厂干不好,运到现场更干不好。”我们没让他挑出毛病。

四、项目关键数据

指标数据
建筑面积2,400㎡
结构形式多层钢框架
用钢量约280吨
地坪平整度1.3mm/2m
柱垂直度≤H/800
焊缝探伤合格率100%
工期90天
安全零事故,零异物掉落

五、这个项目给我们的最大收获

干完这个2400㎡的小项目,比干完10万㎡的物流园都累。但收获也最大:

  1. “高标准”不是嘴上说,是每一道工序的执行。 甲方盯的不是某一道工序,而是你所有工序是不是都在标准之上。
  2. 配合比较真更重要。 他们要求停工配合,我们就停;他们要求追加检测,我们就加。不争论,只执行。
  3. 军工项目要的不是“差不多”,是“每一个数据都能查”。 我们后来做了一个内部规定:所有项目,尤其是精密制造类厂房,都要建立焊接追溯系统。

六、金博远能做航天级标准吗?

能做。但我们只敢说,做过的项目里,没有让甲方失望过。

新一代运载火箭产业化基地这个项目虽然不大,但它是金博远进入高端精密制造领域的“敲门砖”。后来,我们又接了航空航天、军工等领域的多个项目,每一次都把这个项目的经验拿出来反复看。

如果你也有精密制造、军工、航空航天等领域的厂房需求,欢迎找我们聊聊。我们不保证价格最低,但我们会把每一个“航天级”的标准,当作自己的标准。
