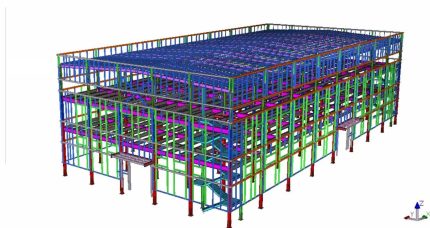

北京雪迪龙科技2万㎡电子仪表厂房:给精密仪器盖一个“稳当的家”
[ 发布时间:2026-05-29 17:41 ]
电子仪表行业对厂房的要求,跟普通车间完全不是一回事。

2021年,金博远接到了北京雪迪龙科技的订单——在中关村科技园区建一栋2万㎡的电子仪表生产厂房。雪迪龙是做环境监测仪器的,他们的产品精度高,对生产环境的温湿度、洁净度、防静电、甚至地面平整度都有近乎“苛刻”的要求。
说实话,干钢结构十几年,厂房我们没少盖,但电子仪表类的,还是头一回遇到这么多“额外条件”。客户技术负责人一上来就给我们上了一课。
第一条:地面平整度不能超过2mm/2m
普通厂房地坪我们按±4mm/2m验收,但雪迪龙要求±2mm/2m。因为他们的生产线有高精度自动化设备,地面稍微不平,设备底座就会悬空,影响检测精度。
第二条:防静电
电子仪表车间最怕静电。地面不能起砂、不能产生静电聚集。普通的混凝土地坪不行,必须做防静电环氧地坪。
第三条:温湿度控制
厂房内要全年保持20-26℃、湿度40%-60%,屋面和墙体的保温性能必须过硬。普通75mm玻璃棉不够,我们换成了100mm厚岩棉夹芯板。

1. 地坪:激光整平+固化+防静电涂层
我们专门从公司调了一台激光整平机到现场。这种机器平时只有做大型物流地坪才用,但为了达到2mm/2m的平整度,必须上。浇筑完混凝土后,养护14天,再做混凝土密封固化剂,最后加一道防静电环氧涂层。
甲方派人拿水平尺来测,每10米一个点,全部合格。甲方工程师说:“你们这地坪,比我家客厅还平。”
2. 屋面保温:岩棉夹芯板+断桥处理
普通厂房屋面用玻璃棉,厚度75mm。雪迪龙要求传热系数≤0.35W/㎡·K,我们升级为100mm岩棉夹芯板(两面0.6mm彩钢)。同时,在檩条与屋面板之间加装隔热垫块,防止冷桥——这玩意儿看着小,但冬天要是结露滴水,滴到精密仪器上,损失就大了。
3. 洁净车间内的“隐形工程”
电子仪表车间有一部分是洁净区,要求换气次数高、灰尘少。我们配合净化工程公司在钢柱上预留了风管支架,屋面加了FFU(风机过滤单元)吊点。这些预留工作在结构设计阶段就全部考虑进去了,避免了后期打孔破坏涂层。

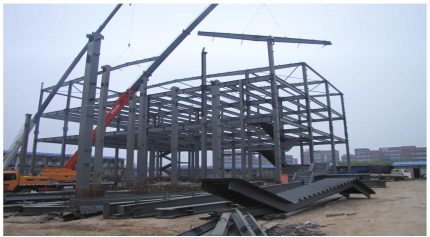

因为工期紧,钢结构安装和设备基础施工是交叉进行的。有一次,吊车正在吊钢梁,下面设备施工队要浇筑混凝土。双方差点吵起来。
我在现场开了个协调会,把作业面划分清楚:上午东侧吊装,西侧浇筑;下午互换。同时规定,吊装半径内严禁人员进入,设警戒线。后来的一个多月,再也没有发生过冲突。
还有一次,甲方突然提出要在二层增加一个10吨的设备平台。我算了一下,原设计二层活荷载是3.5kN/㎡,加设备后局部达到8kN/㎡。我们连夜出了加固方案——在平台下方增加两根钢柱,直接把荷载传到基础。多花了5天时间,但甲方很满意。
整个工程用时130天(从进场到验收),比合同提前了10天。
交付那天,雪迪龙的厂长说:“你们比我想象的要专业。一开始我还担心钢结构厂房做不了电子仪表车间,现在看来,只要把细节做到位,钢结构一点不比混凝土差。”
这话我记到现在。
| 指标 | 数据 |
|---|---|
| 总建筑面积 | 20,000㎡ |
| 结构形式 | 钢框架+组合楼板 |
| 用钢量 | 约860吨 |
| 屋面保温 | 100mm岩棉夹芯板,传热系数≤0.35 |
| 地坪平整度 | ≤2mm/2m |
| 防静电电阻 | 1.0×10⁶-1.0×10⁹Ω |
| 工期 | 130天 |
| 安全记录 | 零事故 |
电子仪表、精密仪器、医药等行业对厂房的要求确实高,但钢结构完全可以满足——前提是你得懂这些行业的特殊规范,并且在设计和施工中提前考虑。
金博远后来陆续接了医药、食品、电子等行业的洁净厂房项目,每一次都像给精密仪器盖一个“稳当的家”。我们不敢说做得完美,但至少,我们愿意听客户把需求讲完,然后想办法实现。
