天润施耐德1.7万㎡电气厂房:给变压器和开关柜盖一座“标准答案”

[ 发布时间:2026-05-29 17:44 ]

电气行业的厂房,外人看着跟普通车间没啥两样,但懂行的人知道,里面的门道多着呢。

2022年,金博远接了天润施耐德位于石家庄的厂房项目,总面积17384.23㎡。业主是世界500强施耐德的配套企业,主要生产高低压开关柜、变压器外壳等电气设备。他们对厂房的要求,可以用三个词概括:大跨度、重荷载、严防火

一、客户提了三个“硬指标”

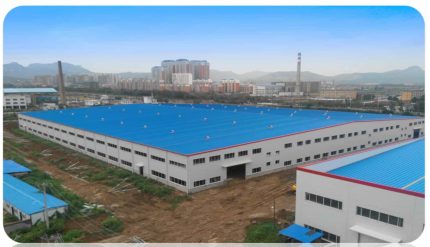

完工航拍

1. 车间要能放10吨行车,且跨度不能小于24米

电气设备组装区需要吊运变压器铁芯、铜排线圈,10吨行车是刚需。同时,车间内要留出足够的通道,方便叉车转运成品,所以跨度不能小。

2. 地坪必须抗重载、防静电

开关柜装配区地面要承受叉车频繁碾压,而且电气车间最怕静电积聚——万一击穿电子元件,损失就大了。

3. 防火等级要二级,钢柱钢梁都得刷防火涂料

电气厂房里有电缆、绝缘材料,消防验收极其严格。钢柱耐火极限2.5h,钢梁1.5h,一条不能少。

二、我们的方案:把“标准答案”拆成步骤

1. 结构设计:24米跨度+10吨行车,用钢量不浪费

主车间采用门式刚架,跨度24米,檐高9米。吊车梁选用H400×250×8×14,10吨行车跑起来非常稳。

设计阶段,甲方要求用钢量控制在38kg/㎡以内。我们做了三轮优化:调整柱距、优化梁截面、减少不必要的加劲肋。最终实际用钢量36.5kg/㎡,比原方案节省了约5%。

2. 地坪:双层钢筋网+防静电固化

普通厂房地坪单层钢筋就够了,但电气厂房不行。我们采用了双层双向钢筋网(Φ10@150),C30混凝土,厚度180mm。浇筑后用激光整平机找平,平整度≤3mm/2m。

混凝土养护期满后,做金刚砂耐磨层+防静电固化剂。完工后实测表面电阻1.2×10⁶Ω,完全满足防静电要求。

3. 防火:钢柱2.5h,钢梁1.5h,一道工序不落

防火涂料是甲方最在意的。钢柱用厚型涂料,喷涂厚度25mm;钢梁用薄型涂料,喷涂两遍,干膜厚度2mm。每道工序施工后,我们都请第三方检测机构抽测厚度,全部达标后才进行下一道。

最后消防验收一次性通过,甲方很满意。

三、施工中的两个“小挑战”

挑战1:石家庄春季风沙大

3月份吊装期间,石家庄刮了两次7级大风。我们提前准备了防风棚,把焊接作业移到棚内,同时降低吊装高度,等风小了再继续。虽然进度耽误了两天,但质量和安全没打折。

挑战2:设备基础预埋件位置要求极高

电气车间里有很多设备基础,预埋螺栓的精度要求±2mm。我们专门做了一批定位模板,浇筑前用全站仪逐个校核。最后设备安装时,没有发生一个螺栓偏位的情况——甲方设备安装队说:“你们这预埋,是我们见过最准的。”

四、项目关键数据

指标数据
建筑面积17,384.23㎡
跨度24米
檐高9米
用钢量约635吨(36.5kg/㎡)
行车吨位10吨
地坪C30+双层钢筋网+防静电固化
防火钢柱2.5h,钢梁1.5h
工期主体75天
安全零事故

五、甲方的一句话

项目竣工验收那天,甲方项目经理对我说:“你们干活不墨迹,该做什么就做什么,不该做的也不会乱加钱。下次扩建还找你们。”

这句话比任何奖状都让我高兴。

六、电气厂房,我们积累了什么?

天润施耐德项目之后,金博远又接了多个电气、电子行业的厂房。我们总结了几条经验:

  1. 提前问清设备荷载:变压器、开关柜的重量差异很大,结构设计必须“一企一策”。
  2. 防静电不是涂一层就完事:从基层处理到面层固化,每道工序都要检测。
  3. 防火是红线:不要省,不要赌,消防验收不过,投产就是零。
  4. 预埋件准不准,直接决定设备安装顺不顺。多用定位模板,多花半天复测,值。

如果你也有电气、电子、仪表等行业的厂房需求,欢迎找我们聊聊。我们不一定最便宜,但我们保证:该做的工序,一道都不会少。
