北京炼焦化学厂一号研发楼:一个14.8万㎡的“巨无霸”项目,我们干了整整一年
[ 发布时间:2026-05-29 17:52 ]
2014年,金博远接了一个“巨无霸”——北京炼焦化学厂一号研发楼,位于朝阳区,建筑面积14.8万㎡。这个数字,到现在还是我们公司单体面积最大的项目之一。

说实话,当时接到这个项目,我们既兴奋又压力山大。炼焦化学厂是冶金行业的老牌国企,他们对建筑质量、安全、进度的要求,比一般开发商严格得多。而且这个楼不是普通厂房,是研发楼——一半是办公、实验室,一半是配套车间和试验场地。结构形式复杂,既要满足办公楼的形象要求,又要扛得住车间的重荷载。
这个项目的难点在于功能复合。
两种结构形式在一个项目里同时出现,而且施工时要同步推进,不能互相影响。我们光是图纸会审就开了7次,把每一个节点都提前确认清楚。
1. 焊缝质量不能有半点马虎
冶金行业的厂房对焊接要求极高,因为车间里偶尔会有腐蚀性气体。甲方技术负责人是老焊工出身,他每次来工地,手里都拿着一个小手电,蹲下来一条焊缝一条焊缝地看。
我们当时所有二级焊缝都做了超声波探伤,一级焊缝做了射线探伤。他抽查了几十处,全部合格。后来他说:“你们的焊工是我见过最稳的。”
2. 防火是红线,不能省
研发楼里有机房、实验室,消防等级高。钢柱耐火极限3h,钢梁2h,比常规厂房高一个等级。我们用了厚型防火涂料,喷涂厚度35mm。施工那会儿是夏天,工人在保温棚里作业,汗流浃背,但没人偷工减料。
3. 工期要紧,但不能牺牲质量
14.8万㎡的项目,正常工期要一年半。甲方要求:一年内主体封顶。我们硬是靠着自有工厂的产能和团队的两班倒,提前了半个月完成。
当时玉田工厂还没扩建,但已经有5万㎡的加工能力。我们把这个项目列为“特级优先”,三条生产线同时开,每天出厂构件200多吨。甲方派了监理驻厂,每批构件出厂前都要抽检。我们的质检员和监理一起签字,才放行。

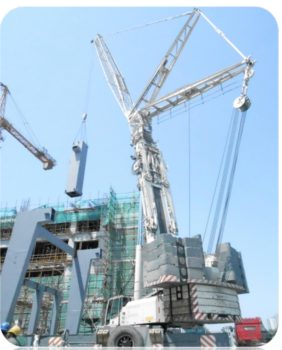

我们把工地分成三个区:A座、B座、配套用房。三个区同时施工,互不干扰。A座用塔吊,B座用汽车吊,材料进场路线分开规划,避免拥堵。

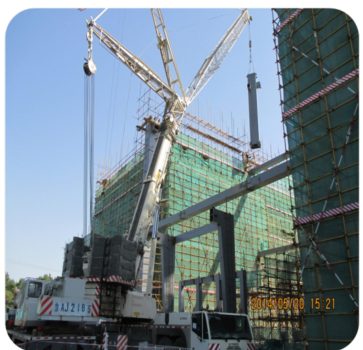

A座外立面是玻璃幕墙,幕墙龙骨需要大量预埋件。我们和幕墙厂家提前三个月对接,把所有预埋件的定位坐标输入三维模型。浇筑混凝土前,用全站仪逐个放点,偏差控制在2mm以内。幕墙安装时,几乎没有返工。

| 指标 | 数据 |
|---|---|
| 总建筑面积 | 148,052㎡ |
| 结构形式 | 钢框架(12层)+ 门式刚架(单层) |
| 总用钢量 | 约6,800吨 |
| 最大跨度 | 24米 |
| 行车吨位 | 20吨 |
| 焊缝探伤合格率 | 99.3% |
| 工期 | 12个月(主体) |
| 安全 | 零事故 |
有一次甲方检查,发现B座车间的地坪有一条头发丝般的细微裂缝。说实话,不仔细看根本看不出来。但他们坚持要求我们处理。
我们请了专业修补公司,用环氧灌缝胶把裂缝封闭,重新打磨平整。甲方验收后,又请第三方做了一次地坪强度检测,确认没问题才签字。
从那次以后,我们所有项目的地坪施工都加了钢纤维,抗裂性能好了很多。这个经验,一直用到现在。
干完北京炼焦化学厂研发楼,金博远的团队整体上了一个台阶。
后来接北京奔驰13万㎡焊装车间、老挝国家会议中心10万㎡等大项目时,很多管理方法都是从这个项目“练”出来的。
14.8万㎡的研发楼我们干过,13万㎡的汽车工厂我们干过,10万㎡的海外会议中心我们也干过。
大项目,金博远不怕。怕的是,你没有提前告诉我们你的真正需求。
