舒勒集团大众变速箱部件配套项目:5310㎡的“精密车间”,我们干了70天

[ 发布时间:2026-05-30 09:06 ]

说实话,接到舒勒集团这个项目的时候,我们有点紧张。

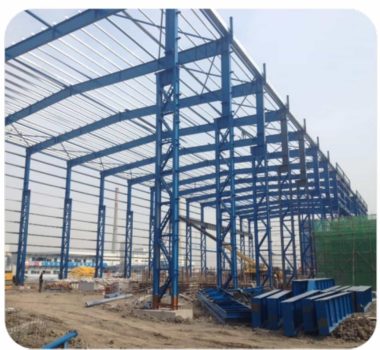

梁柱安装

舒勒是德国企业,全球冲压设备行业的“隐形冠军”,给大众汽车做变速箱部件配套。他们建在天津东丽区的这个厂房,虽然只有5310㎡,但要求比普通车间高出一大截。

甲方技术总监第一次来我们公司,拿着图纸问了我三个问题。回答完之后,他说:“行,你们能想这么细,就你们了。”

一、甲方最在意的三件事

1. 地面平整度不能超过2mm/2m

变速箱部件加工要用到高精度加工中心,设备底座对地面平整度要求极高。普通厂房我们做到3-4mm/2m,舒勒要求2mm/2m。

2. 车间内不能有灰尘

精密加工车间,灰尘是“天敌”。要求墙板和屋面板的接缝必须打胶密封,不能有缝隙。连檩条上的螺栓孔都要盖帽。

3. 防火等级要一级,不允许钢结构裸露

德方专家来现场考察时,明确要求所有钢柱、钢梁必须用防火材料包覆,不能直接裸露。这意味着我们要做额外的防火板包封。

二、我们怎么接招的?

1. 地坪:激光整平+超平工艺

我们专程从北京调了一台激光整平机到天津。浇筑C30混凝土后,用激光整平机找平,配合高频振捣。养护14天后,再用自流平水泥找平一层。最后实测平整度1.8mm/2m,甲方德国专家拿水平仪测了几个点,竖了个大拇指。

2. 防尘:所有缝隙打胶,螺栓孔戴“帽子”

我们把屋面板、墙板的搭接缝全部用耐候胶密封,连自攻钉的钉帽都加了防水帽。檩条上的螺栓孔,用塑料堵头封住。甲方安全员说:“你们这车间,快赶上无尘室了。”

3. 防火包封:钢柱穿“铁衣服”

按照设计要求,钢柱采用轻钢龙骨+防火板包封,外表面再刮腻子刷涂料。我们专门找了一家做室内装修的分包商配合,干了整整20天。最终效果跟混凝土柱没什么区别,甲方很满意。

三、施工中的两个“小插曲”

插曲一:德方专家现场抽查焊缝

有一次,舒勒总部来了两位德国工程师,一到工地就直奔焊接现场。他们拿着手电筒和焊缝尺,随机抽了十几条焊缝,一条一条看、一条一条量。最后他们说:“合格,可以继续。”

我们焊工班长后来跟我说:“当时手心全是汗。”

插曲二:设备基础预埋件差点出问题

加工中心的基础预埋螺栓,甲方要求中心距偏差±1mm。我们按照常规±2mm做的,甲方复测时说超了。我们二话没说,拆了重做。用定位模板重新固定,浇筑前请甲方验收通过才浇混凝土。虽然耽误了3天,但甲方后来评价说:“金博远是唯一一个愿意拆了重做的分包。”

四、项目关键数据

指标数据
建筑面积5,310.27㎡
结构形式单层门式刚架
跨度21米
檐高8米
用钢量约210吨
地坪平整度1.8mm/2m
工期70天(从进场到交付)
安全零事故

五、甲方怎么说?

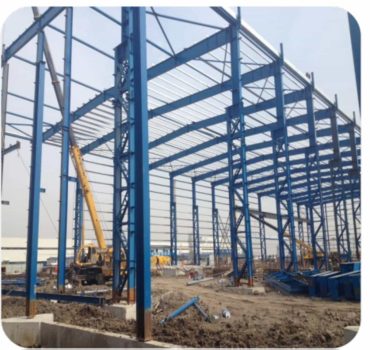

梁柱吊装

项目交付那天,舒勒的项目经理跟我握手说:“你们干活不糊弄。下次天津还有项目,我还找你们。”

这句话,比合同上的数字还让我踏实。

六、我们学到了什么?

  1. 外资企业对细节的执着,值得我们一直记着。他们不会因为你便宜就忽略质量。反过来,你把质量做上去,他们愿意给你合理的价格。
  2. 不要怕“返工”。发现不对,立刻改。硬扛过去,最后验收过不了,损失更大。
  3. 德标比国标高,但也不是做不到。关键是你能不能提前想到那些“隐形”的要求——比如螺栓孔堵头、拼缝打胶。

七、后来

这个项目完工后,舒勒在天津的另一个项目也找我们报了价。虽然最后因为工期原因没合作成,但甲方说:“下次有机会,第一个通知你。”

这就是口碑。5310㎡不大,但干得漂亮,比干10万㎡糙活更有价值。
