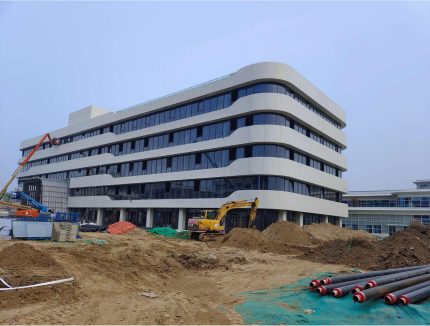

2024年,金博远接了一个“不一样”的项目——国家氢能源大兴生产基地,8万㎡,位于北京大兴区。
氢能源,国家重点发展的未来产业。甲方不是传统制造业老板,而是一群科学家和工程师。他们提的要求,跟我们以前遇到的完全不一样。

第一次去开会,甲方技术负责人没问工期,也没问造价,先问了三个问题:
1. “你们知道氢气的特性吗?”
我老实回答:“不太懂。”
他说:“氢气是世界上密度最小的气体,最容易泄漏,而且易燃易爆。所以我们的车间,气密性必须做到极致。普通厂房那种‘差不多就行’的做法,不行。”
2. “设备基础预埋件偏差不能超过1毫米。”
我们常规标准是2毫米,他们要求1毫米。因为电解槽、压缩机这些设备都是高精度进口的,基础偏了,设备装不上。
3. “钢结构防腐必须做到25年以上。”
氢能车间虽然没有强腐蚀,但设备检修时会用到化学清洗剂。他们希望厂房寿命覆盖整个项目周期,不想中间再翻修。

普通厂房,墙板和屋面板的搭接缝,打胶差不多就行。氢气车间不行。
我们做了三件事:
第一,所有檩条与板之间加了一层密封胶条,相当于先垫了一层橡胶,再打钉。
第二,自攻钉全部用带密封圈的,而且钉帽再加一道防水帽。
第三,所有接缝,打完胶后,用烟雾试验检测。在车间里放烟机,看哪里漏烟。第一次测,发现有几处天沟根部漏烟,我们拆了重做。
甲方工程师说:“你们是我见过的第一家,主动做烟雾试验的。”
电解槽的基础预埋螺栓,要求中心距偏差±1毫米。这个精度,用全站仪已经不够了。
我们租了一台激光跟踪仪,从北京请来专业测量工程师。定位模板加工到亚毫米级,浇筑前复测,浇筑后再测。最后全部合格。
甲方设备安装负责人说:“你们的预埋件,是我们今年见过最准的。”
室外钢构件,我们做了热镀锌+环氧封闭漆+环氧云铁中间漆+聚硅氧烷面漆,总厚度超过300微米。
甲方问:“有必要做这么厚吗?”
我说:“你们设备能用25年,厂房也得跟上。”
这个项目是国家和北京市的重点工程,工期卡得很死。我们把8万㎡分成四个区,每个区独立流水作业。

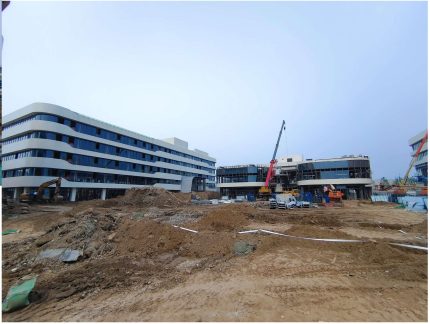

2024年5月进场,12月主体封顶。甲方的项目经理说:“你们比我们预想的快了一个月。”
项目验收完,甲方负责人跟我握手说:“你们从不懂氢能,到把氢能厂房的细节做得比我们还懂,说明你们是真的在学、在改。”
这句话我记到现在。
后来,金博远又接了天津、河北的几个新能源项目,每次都会拿大兴这个项目做样板——“你看,国家氢能源基地是我们干的。”
如果你也有新能源、新材料、精密制造这类“高标准”的厂房需求,欢迎找我们聊聊。我们可能不是最便宜的,但我们愿意为了你的“特殊要求”,把自己逼到墙角。
