您当前位置: 首页 > 技术文章 >

钢结构厂房常见质量通病:这6个问题最常出,第4个最容易忽视

[ 发布时间:2026-07-14 18:48 ]

钢结构厂房建好了,当时看着挺好,用着用着问题就来了——檩条变形、焊缝开裂、屋面渗漏、螺栓松动……这些问题不是“运气不好”,而是施工环节留下的隐患。

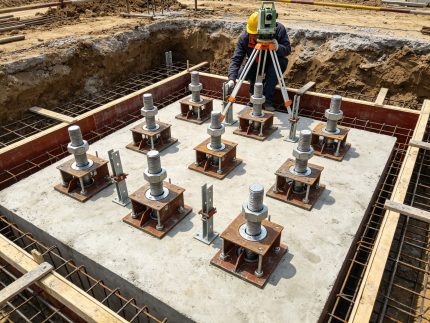

地脚螺栓预埋现场(显示定位模板和测量仪器)

金博远(北京)钢结构工程有限公司扎根北京顺义17年,结合上百个项目的施工与维保经验,把钢结构厂房最常见的6个质量问题拆开讲透。

一、地脚螺栓定位偏差

这是钢结构安装中最基础、出现问题后代价最大的质量问题。

常见表现:

  • 螺栓整体偏离设计位置
  • 同一组螺栓标高不一致
  • 外露丝扣不足,螺母无法拧紧

产生原因:

  • 预埋阶段没有用数控设备加工定位模板
  • 浇筑前没有逐根复核三维坐标
  • 混凝土浇筑时振动棒碰到螺栓,导致移位

正确做法:
预埋钢板开孔必须用数控钻床加工,误差控制在±0.5mm以内;浇筑前用激光水准仪双控标高,逐根复核三维坐标;外露丝扣保证≥3扣且≥15mm。浇筑过程中安排专人盯守,发现偏移立即调整。

如果已经偏了:
可采用特制加长套筒进行纠偏。但严禁采用火焰加热后强行弯曲螺栓的做法——加热会改变钢材金相组织,强度大幅下降。

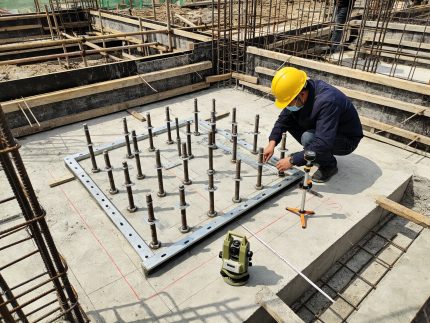

地脚螺栓预埋现场(显示定位模板和测量仪器)

二、焊缝裂纹

焊缝是钢结构最薄弱的环节,裂纹是焊缝最致命的缺陷。

常见表现:

  • 焊缝表面可见裂纹(多在热影响区)
  • 延迟裂纹(焊完时看不到,几小时甚至几天后才出现)

产生原因:

  • 焊接预热温度不足或未预热
  • 焊后保温措施不到位,冷却速度过快
  • 焊条未按要求烘干或受潮
  • 高强钢焊接后未执行静置检测

焊缝探伤检测实拍

正确做法:
设计要求的一、二级焊缝必须进行100%无损检测。高强钢焊接后,严格执行“焊后24小时再检测”原则,让可能的延迟裂纹充分发展后再检测。环境温度低于0℃时,必须预热至规定温度后方可施焊。

如果已经出现裂纹:
须彻底清除裂纹区域后重焊,补焊前确认无残留缺陷。

三、高强螺栓松动

高强螺栓连接是钢结构最重要的连接方式之一,螺栓松动直接影响结构安全。

常见表现:

  • 螺栓标记线错位(说明已经松动)
  • 节点出现相对滑移
  • 连接板之间有缝隙

产生原因:

  • 终拧扭矩未达到设计要求
  • 扭矩扳手未经标定
  • 终拧后未做扭矩检查
  • 摩擦面处理不到位(有油污、锈蚀)

正确做法:
大六角头高强螺栓终拧扭矩值必须符合设计要求。终拧完成后1-48小时内进行扭矩抽检,抽检比例≥10%。扭矩扳手必须定期标定,未经标定的扭矩扳手拧出来的螺栓,数据全部无效。

如果已经松动:
终拧后1小时内发现松动,可重新拧紧至设计扭矩。终拧后超过24小时发现松动,须请专业检测单位评估连接状态,必要时更换螺栓。

焊缝探伤检测实拍

四、屋面檩条失稳

这是最容易被忽视的问题,也是轻型钢结构工程事故中的常见问题。

常见表现:

  • 檩条明显下挠或扭曲
  • 屋面彩板出现波浪状变形
  • 大风天后屋面板局部掀起

产生原因:

  • 檩条选型不当,跨度与截面不匹配
  • 隅撑缺失或安装不到位
  • 拉条系统不完整,屋面未形成空间稳定体系

正确做法:
跨度>6米必须用Z型或C型加强肋檩条。跨度>12米的屋面,必须设置斜拉条加撑杆形成空间稳定体系。檐口区域增设抗风隅撑。沿海或高湿度地区,优先选镀锌量≥275g/m²的镀铝锌板。

五、围护系统渗漏

这是业主投诉最多的问题。 很多厂房刚投产就出现“外面下大雨、里面下小雨”的情况。

常见表现:

  • 屋脊、天沟、采光带周边渗漏
  • 搭接缝处渗漏
  • 螺钉周边渗漏

产生原因:

  • 搭接缝密封胶老化或施工不到位
  • 螺钉打在波谷位置
  • 天沟坡度不足或落水管数量不够
  • 屋脊盖板搭接长度不足

正确做法:
搭接缝采用双密封结构(密封胶+止水带),螺钉必须打在波峰位置,天沟坡度≥1.5%(落水口附近≥2%)。安装完成后做24小时淋水试验,确认无渗漏。

如果已经渗漏:
先排查具体漏点,对症处理。搭接缝漏→铲除旧胶重新打胶;螺钉漏→更换带新垫圈的螺钉;天沟积水→调整坡度或增加落水管。

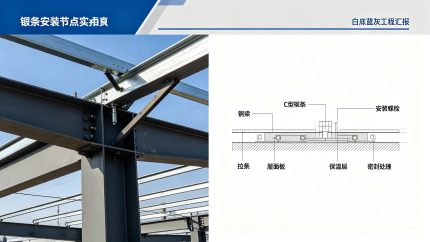

檩条安装节点展示

六、防腐涂层失效

涂层失效是钢结构锈蚀的前奏。涂层一旦失效,锈蚀就会快速推进。

常见表现:

  • 涂层起皮、脱落
  • 涂层表面出现锈点
  • 节点部位率先锈蚀

产生原因:

  • 表面处理未达到Sa2.5级
  • 涂层厚度不足
  • 施工环境不满足要求(温度、湿度)
  • 涂层未完全固化即投入使用

正确做法:
表面处理必须达到Sa2.5级,除锈后4小时内涂刷第一道底漆。总干膜厚度按设计要求(一般C3环境≥160μm)。施工环境温度5-38℃,相对湿度≤85%。涂层固化期内避免接触水汽。

如果已经失效:
局部失效可打磨至St3级后重新涂装。大面积失效需全面评估后制定重涂方案。

给业主的3条建议

1. 施工过程中盯住这6个问题的预防措施

地脚螺栓预埋、焊缝探伤、高强螺栓扭矩、屋面檩条安装、围护防水、涂层施工——每个环节都有预防措施,提前检查比事后整改省心得多。

2. 檩条选型别凭经验,要按计算来

“看着差不多”的檩条选型,是很多厂房出问题的根源。坡度、风压、板型、腐蚀环境——四个因素综合算出来的答案,比老师傅的经验靠谱。

3. 发现小问题及时处理,不要拖

一个小锈点,不处理的话3-5年可能发展成贯穿性锈蚀。一颗松动的螺栓,不处理的话可能让整个节点的受力状态改变。

金博远能做什么?

金博远(北京)钢结构工程有限公司,17年扎根北京顺义,具备:

  • ✅ 钢结构工程专业承包二级资质
  • ✅ 完善的质量管理体系
  • ✅ 施工过程分阶段自检,问题早发现早整改
  • ✅ 100+项目实战经验

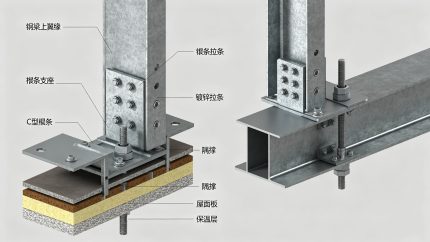

檩条安装节点展示
猜你想看
方案报价
