同样一个钢结构厂房项目,总平面布置得好,构件卸车就能直接吊;布置得差,构件要倒运两三趟,吊车挪位十几次,工期拖出去半个月都是常事。这笔账业主往往看不见,但全都算在安装费里。
这篇讲清楚总平面布置的六个要素,以及布置不合理会付出的代价。项目整体流程见《钢结构厂房竣工验收怎么做?资料清单与必查项》(https://www.jinboyuansteel.com/xwdt/gsdt/2794.html)。
1、位置原则
堆场要靠近吊装作业面,但不要挡住吊车行走路线。最理想的状态是:构件卸车后,吊车在原地或挪一次位就能直接起吊。
2、面积估算
按项目总用钢量估算,每吨构件约需 1.5 到 2.5 平方米堆放场地。一个 500 吨的项目,堆场面积需要 750 到 1250 平方米。
3、堆放要求
1. 构件下垫枕木,离地不小于 200 毫米,防止泥水浸泡和锈蚀。 2. 按吊装顺序堆放,后装的放在里面,先装的放在外侧。 3. 钢梁叠放层数不超过 3 层,檩条、支撑可以码放但要分层隔垫。 4. 高强螺栓、焊材、涂装材料必须入库,不能露天堆放。

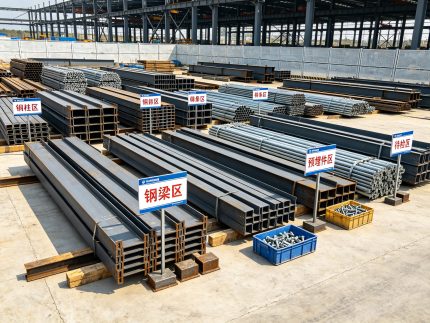

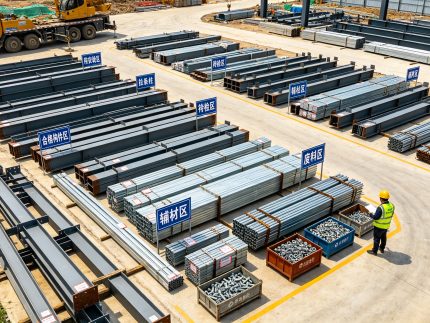

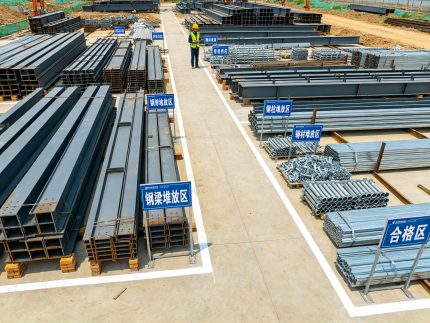

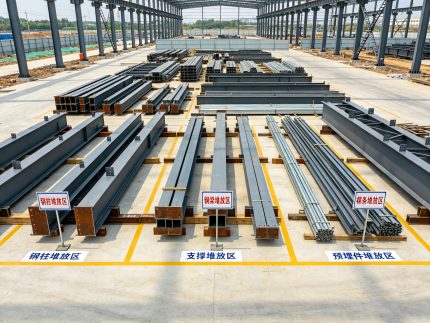

4、分区

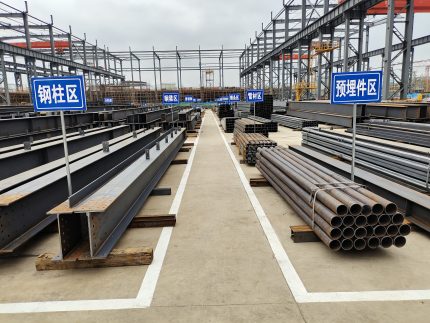

按构件类型分区:钢柱区、钢梁区、檩条区、支撑区。每区挂牌标识,避免安装时满场找件。

二、场内道路要求
1、承载力
运输钢构件的平板车满载一般 30 到 50 吨,吊车更重。场内道路必须做硬化或铺设钢板,不能是裸露的土路。雨后土路承载力骤降,陷车是常见的窝工原因。
2、宽度与转弯半径
主干道宽度不小于 6 米,满足双向错车。转弯半径要满足平板车转弯,一般不小于 12 米。
3、环形通道
有条件尽量做成环形,避免车辆在尽头倒车。尽头式道路末端要设回车场地。
1、吊车行走路线
汽车吊沿建筑物外侧行走,路线要压实、平整。路线下方如果有管沟、化粪池、地下室顶板,必须核算承载力,必要时加固。
2、站位规划
按构件重量和吊装半径选吊车型号。站位要保证:最重构件的吊装半径在吊车性能曲线范围内;吊车支腿下方地基承载力满足要求(一般垫钢板或路基箱)。
3、多机作业的避让
两台吊车同时作业时,要划定各自的回转范围,避免吊臂碰撞。回转半径重叠区域要设专人指挥。
1. 配电箱按吊装区、焊接区、加工区分设,避免拉长线。 2. 焊机集中布置时要有防雨棚和接地保护。 3. 施工用水主要用于降尘和养护,管线布置避开吊装路线。

五、消防与材料分区
1. 氧气乙炔瓶要单独存放,间距不小于 5 米,远离明火 10 米以上。 2. 油漆、稀释剂等易燃品单独设库,通风、禁烟、配灭火器。 3. 消防通道宽度不小于 4 米,全程不得堆放材料。
1、二次倒运
堆场离作业面太远,构件卸车后还要用叉车或吊车再倒一次。每倒运一吨增加费用约 30 到 60 元,还增加构件磕碰损伤风险。
2、吊车频繁挪位
吊车站位没规划好,一天挪三四次。汽车吊进出场和挪位一次的费用按台班算,一次就是几千块。
3、窝工
道路承载力不够,雨后陷车,材料进不来,工人停工。这种损失最难量化但往往最大。
4、构件找不到
堆场不分区、不标识,安装时满场翻找,一天有效工作时间能少两三个小时。

七、常见问题(FAQ)
Q1:场地很小,堆场不够怎么办?
A:采用”分批进场、随到随装”的方式,与加工厂协调按安装进度分批送货。缺点是运输批次增加、运费略高,但比二次倒运划算。
Q2:吊车能不能在地下室顶板上作业?
A:原则上禁止。确实需要在结构上作业的,必须由原设计单位核算承载力并出具加固方案。
Q3:总平面布置图谁出?
A:由施工单位在开工前编制,作为施工组织设计的一部分报监理审核。业主要看的主要是堆场位置和道路规划是否合理。
