檩条看着不起眼,装不好,屋顶就可能“弯腰”。
有些厂房加装光伏时,边榀檩条在远低于设计荷载的情况下就集体失稳。问题不是出在材料强度不够,而是安装和设计没到位。
很多企业主验收厂房时,注意力都在钢柱够不够直、焊缝够不够密。檩条装得对不对,基本没人看。等到屋顶下沉、面板变形、大风天咯吱响,才发现是檩条的问题。以下把檩条安装最常见的几类问题拆开讲透。

拉条是串联檩条的关键,但也是最容易被糊弄的环节。

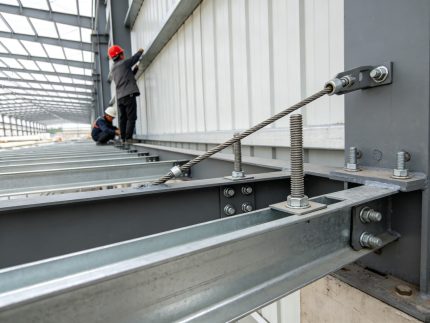

常见问题: 拉条松弛、套管长度不对、拉条错位。
拉条形同虚设,檩条侧向失去约束。相邻檩距内拉条错位会导致拉条刚度完全消失。
有些施工队拉条随便一挂,不用专业工具施加预拉力,套管长度也不匹配檩条宽度。还有的把拉条端头和窗框位置冲突,干脆少装或改位置。
正确做法: 安装时用专业工具施加预拉力,套管长度精准匹配檩条宽度。拉条必须全部安装到位,不能漏装、错位。
这个问题的隐蔽性很强,等发现的时候已经晚了。
有些施工单位为了安装方便,随意增大、加长檩条或檩托板的螺栓孔径。檩条不仅是支撑屋面板的构件,还是刚架梁柱隅撑的支撑体。孔径过大,隅撑就失去了应有的作用。檩条或檩托板孔径过大过长,直接影响刚架的平面外整体稳定性。
正确做法: 螺栓孔径按设计要求加工,不随意扩孔。檩条连接板尽量不要设计成正方形,避免车间颠倒装配。

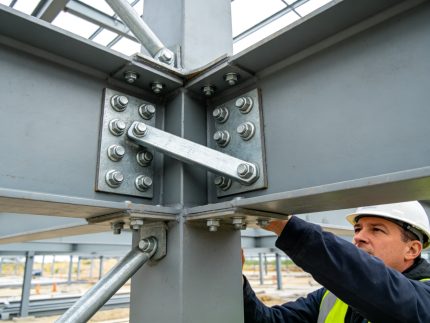

隅撑是檩条系统的“保险丝”,装不装、装对没,差别很大。
有的施工方图省事,该设隅撑的地方不设,或使用非标产品。隅撑角钢直接连在钢梁腹板上,刚架受侧向力时容易导致钢梁局部侧向失稳。有的每隔一根檩条才设一道隅撑,标准做法应该是按设计要求布置。
正确做法: 隅撑按设计要求安装到位,每隔一根檩条设一道,连接檩条与钢梁翼缘。进场时对隅撑等配件进行检查。

檩条本身出了问题,屋顶也好不了。
常见问题: 檩条运输堆放变形、安装间距超差、截面选型不当。
檩条运输、堆放和吊装造成的变形及涂层脱落,应进行矫正和修补。安装时檩条间距偏差过大,屋面不平整。有些工程檩条截面过小、间距过大,风荷载下变形过大,导致屋面产生积水。
正确做法: 进场时检查檩条是否有变形,有问题的先矫正再安装。严格控制安装间距,偏差不超过允许范围。
这个问题不容易发现,但后果很严重。
有些项目中,刚性系杆、风拉杆的连接板设置位置高低不一,使得水平支撑体系不在同一平面上,从而影响刚架的整体稳定性。水平支撑体系设置高度在同一坡度方向应保持一致。
正确做法: 刚性系杆与风拉杆的连接板设置高度在同一坡度方向保持一致。施工前核对檩条布置图与钢梁详图,确保檩条数量与位置一致。
檩条是薄壁构件,锈一点就弱很多。
有的工程所用檩条仅用电镀,工程尚未完工,檩条早已生锈。檩条宜采用热镀锌带钢压制而成,且保证一定的镀锌量。镀锌层破损要及时修补,防止锈蚀削弱截面刚度。

1. 进场看两眼
檩条进场时,看有没有变形、涂层有没有破损。拉条、隅撑这些配件数量对不对。别等装上去了才发现问题。
2. 施工盯三处
拉条有没有拉紧、螺栓孔径有没有被随意扩大、隅撑有没有漏装。
3. 验收查记录
要求施工方提供檩条安装的检查记录,包括安装间距、直线度、连接牢固性等实测数据。
