地脚螺栓是钢结构厂房“扎根”的基础,其定位精度直接决定钢柱安装的成败。国家标准允许偏差±5mm,但在精密制造、电子、医药等行业,业主往往要求±2mm甚至更高。本文从测量放线、定位模板、混凝土浇筑、复测调整四个环节,系统解析地脚螺栓高精度预埋的工艺要点。

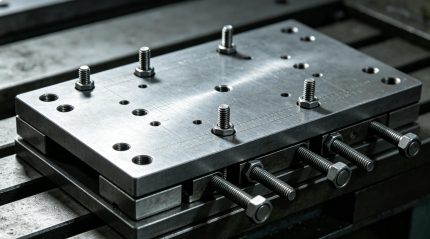

钢板定位模板+螺栓安装实拍

一、为什么地脚螺栓偏位是“致命伤”?

偏差类型常见后果处理代价
中心距偏差>5mm钢柱底板螺栓孔对不上,无法安装扩孔或植筋,每处500-2000元
标高偏差(过高)螺母紧固后丝扣外露不足刨除混凝土,重埋螺栓
标高偏差(过低)钢柱底板悬空,垫板过多加垫铁,影响受力
垂直度偏差螺栓受弯,后期可能断裂无法修复,需加固基础

真实案例:北京某物流园项目,因施工方未使用定位模板,地脚螺栓偏位严重,导致20根钢柱无法安装。返工耗时15天,直接损失超10万元。

二、精度控制四步法

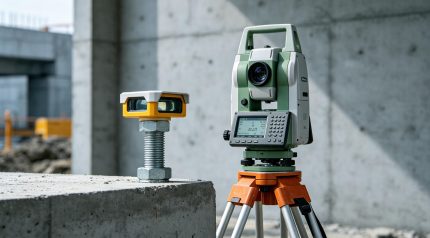

全站仪测量螺栓中心距(带棱镜)

第一步:测量放线——从源头控制

  1. 控制网建立:根据厂区平面控制点,用全站仪引测出每个基础的中心线和标高基准点,误差≤2mm。
  2. 柱位放样:在垫层上弹出钢柱十字中心线,并引出护桩(便于浇筑后复测)。
  3. 高程基准:在基础附近设临时水准点,每隔20m复核一次。

第二步:定位模板——工欲善其事

定位模板是保证螺栓精度的关键工具,其加工精度直接决定预埋质量。

模板类型适用场景精度成本
钢板定位模板(推荐)高精度要求项目±1mm
角钢定位架一般厂房±3mm
木模板+绑扎固定临时建筑±5mm

钢板定位模板制作要点

  • 采用8-10mm钢板,数控钻孔,孔径比螺栓直径大2mm。
  • 模板与钢柱底板螺栓孔一一对应,并在模板上标注柱号、方向。
  • 模板四角设调节螺栓,可微调标高和水平度。

第三步:螺栓安装与固定

  1. 螺栓就位:将地脚螺栓穿入定位模板,上下各拧一个螺母,初步固定。
  2. 焊接固定:将螺栓与基础钢筋网焊接(注意:不得烧伤螺栓丝扣),每根螺栓至少三点固定。
  3. 复测调整:用全站仪测量螺栓中心距、标高,通过调节螺母微调,偏差≤2mm后方可浇筑。

关键点:浇筑混凝土前,必须用塑料薄膜或胶带包裹螺栓丝扣,防止水泥污染。

第四步:混凝土浇筑与二次复测

  1. 浇筑看护:混凝土振捣时,严禁振捣棒直接接触螺栓或定位模板,安排专人看护。
  2. 初凝前复测:混凝土浇筑后2-3小时内(初凝前),再次测量螺栓位置和标高,偏差超限的可轻微调整。
  3. 终凝后复核:混凝土强度达到1.2MPa后,撤除定位模板,用全站仪逐个记录偏差值,归档。

三、常见问题及处理预案

问题原因处理方案
螺栓整体偏移定位模板未固定牢靠浇筑前发现:调整后重新固定;浇筑后发现:需植筋或预埋钢板过渡
个别螺栓偏差超限振捣碰撞或模板变形偏差≤10mm:可扩孔安装(需设计确认);>10mm:植筋处理
标高偏差基准点错误或模板下陷过低:加垫板;过高:需凿除部分混凝土,重新埋设
螺栓倾斜焊接固定不牢无法矫正,必须返工

四、质量验收标准

检查项目允许偏差(高精度)允许偏差(常规)检查方法
螺栓中心距±2mm±5mm钢尺、全站仪
螺栓标高±5mm+20mm/-0水准仪
螺栓垂直度≤1‰≤3‰吊线、经纬仪
丝扣外露长度2-3倍直径2-3倍直径目测、尺量

五、金博远地脚螺栓预埋标准

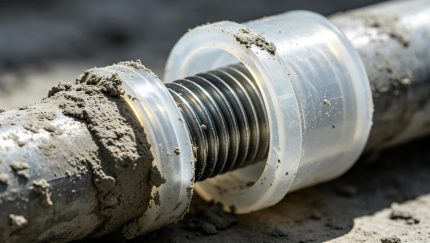

浇筑后丝扣保护套特写
  • 定位模板100%采用钢板数控钻孔,精度±1mm。
  • 全站仪+水准仪双控,浇筑前、初凝前、终凝后三次复测。
  • 每个螺栓建立“身份档案”:记录设计坐标、实测坐标、偏差值、调整记录。
  • 提供完整预埋验收报告,作为竣工资料归档。

六、给企业主的建议

  1. 不要省定位模板的钱。一套模板几百元,后期返工动辄上万。
  2. 浇筑前必须验收。业主或监理应在混凝土浇筑前复核螺栓位置,签字确认后方可浇筑。
  3. 保留预埋记录。地脚螺栓偏差记录是竣工验收的必要资料,也是后期设备安装的依据。
