钢结构厂房施工流程:从进场到交付的12个关键步骤

[ 发布时间:2026-05-24 08:28 ]

钢结构厂房建设不是“搭积木”,每一道工序都有严格的质量标准。很多企业主因为不了解流程,无法有效监督施工进度和质量。本文把钢结构厂房从进场到交付的12个关键步骤逐一列出,帮你心中有数、把控节点。

一、施工准备阶段(步骤1-3)

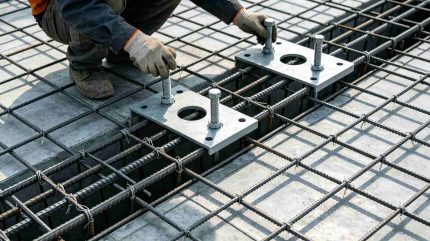

基础钢筋绑扎+地脚螺栓定位模板

步骤1:场地平整与测量放线

内容:清理场地障碍物(杂草、垃圾、旧基础),用推土机或平地机粗平,压路机压实。测量人员根据设计图纸放出轴线、柱位、基础轮廓线。

业主要盯:场地是否平整到位,轴线、标高控制点是否设置牢固。

工期参考:1-3天。

步骤2:基础施工(地脚螺栓预埋)

内容:开挖基础坑,绑扎钢筋,支模。地脚螺栓通过定位模板固定在钢筋骨架上,浇筑C30混凝土,养护7-14天。

业主要盯:浇筑前螺栓位置、标高是否复核,浇筑时是否专人看护防移位,浇筑后是否二次复测。

工期参考:15-25天(含养护)。

步骤3:钢结构构件加工(与基础施工同步)

内容:钢柱、钢梁、檩条等在工厂加工。数控切割下料,H型钢组立,自动埋弧焊焊接,抛丸除锈,涂装底漆、中间漆、面漆。

业主要盯:加工进度是否按计划,重要焊缝探伤报告是否提供,涂装厚度是否达标。

工期参考:15-30天(与基础施工重叠,不占总工期)。

二、安装阶段(步骤4-9)

步骤4:构件进场验收

内容:构件运至现场,按清单清点数量,检查外观(变形、涂层破损),核对规格、材质证明书、探伤报告。

业主要盯:是否有运输损伤,构件编号是否与图纸对应,报告是否齐全。

时间:每批1天。

步骤5:钢柱吊装与校正

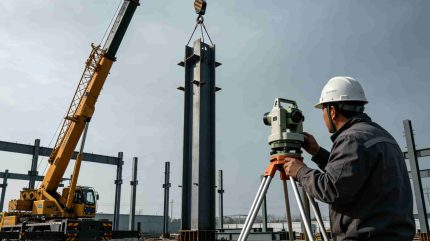

钢柱吊装、经纬仪校正垂直度

内容:根据吊装方案,用汽车吊或履带吊将钢柱吊至基础承台,初拧地脚螺栓螺母,用经纬仪或线坠校正垂直度,终拧螺母。

业主要盯:垂直度偏差是否≤H/1000,垫板是否密实,螺栓是否紧固。

工期参考:每10根钢柱约1天。

步骤6:柱间支撑安装

内容:安装钢柱之间的支撑(剪刀撑或门式撑),增强纵向刚度,防止吊装下一节钢柱时整体失稳。

业主要盯:支撑连接螺栓是否紧固,焊缝是否饱满。

工期参考:与钢柱吊装穿插进行。

步骤7:钢梁吊装与高强螺栓连接

内容:先吊装屋面主钢梁,与钢柱牛腿用高强螺栓连接(初拧),校正水平度后终拧。随后安装次梁、檩条、隅撑。

业主要盯:钢梁跨中挠度,高强螺栓是否按顺序紧固,终拧后是否做标记。

工期参考:每跨约0.5-1天。

步骤8:屋面及墙面板安装

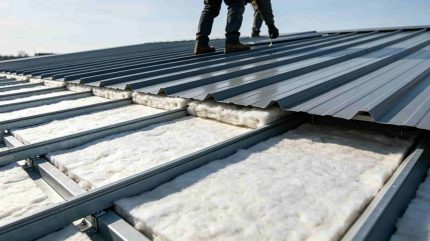

屋面保温棉+彩钢板安装

内容:屋面先铺设保温棉(带铝箔),再安装外板,打自攻钉。墙面板同理。天沟、落水管同步安装。

业主要盯:搭接长度≥250mm,打钉是否垂直,密封圈是否压紧,天沟坡度≥0.5%。

工期参考:2000㎡屋面约5-7天。

步骤9:防火涂料施工

内容:钢柱涂刷厚型防火涂料(2.5h耐火),钢梁、檩条涂刷薄型(1.5h)。喷涂或抹涂,保证厚度达标。

业主要盯:每遍涂层厚度检测,是否空鼓、开裂,第三方检测报告。

工期参考:5-10天(需分层施工,每层干燥后方可下一层)。

三、收尾与验收阶段(步骤10-12)

步骤10:门窗、雨棚、爬梯安装

内容:安装铝合金窗、卷帘门、雨棚、屋面检修爬梯。

业主要盯:门窗开关是否顺畅,密封胶是否饱满,爬梯护笼是否符合规范。

工期参考:2-4天。

步骤11:地坪施工

内容:基层处理(夯实、碎石垫层),铺防潮膜,绑扎钢筋网,浇筑C30混凝土地坪,激光整平,切缝,养护。

业主要盯:混凝土标号,平整度≤4mm/2m,切缝时间(24-48小时内),养护≥7天。

工期参考:7-10天(养护占大部分)。

步骤12:竣工验收与资料移交

内容:业主、监理、设计、施工四方联合验收,检查焊缝、螺栓、涂层、屋面防水、地坪、门窗等。施工方移交全套资料:材质证明书、探伤报告、扭矩记录、涂层测厚记录、隐蔽工程验收记录、竣工图。

业主要盯:对照验收清单逐项检查,发现问题限期整改,整改合格后签字。并预留5%-10%质保金。

工期参考:1-2天。

四、全过程关键质量节点(业主必查)

节点检查内容常见问题验收标准
地脚螺栓浇筑前位置、标高、垂直度偏位偏差≤5mm
钢柱吊装后垂直度倾斜≤H/1000
高强螺栓终拧后扭矩、标记漏拧扭矩达标,100%标记
焊缝完成后外观、探伤报告裂纹、气孔无缺陷,报告存档
涂装前除锈清洁度、粗糙度氧化皮、油污Sa2.5级
屋面板安装后搭接、打钉、防水漏雨淋水试验无渗漏
地坪养护期养护条件过早使用养护≥7天,28天强度报告
竣工验收全套资料缺失资料齐全,四方签字

五、金博远施工标准

  • 自有固定安装团队50余人,不转包,不临时招工
  • 关键工序(探伤、扭矩、涂层厚度)100%记录,资料归档
  • 每个节点完成后,书面通知业主验收,合格后方可进入下一道工序
  • 提供全程施工照片(隐蔽工程拍照存档)
