钢结构厂房运输与安装全流程:从工厂到现场的质量保障

[ 发布时间:2026-05-18 19:25 ]

很多企业主认为钢结构厂房的质量只取决于钢材和焊接,其实从工厂到现场的运输与安装环节同样关键。构件在运输中磕碰变形、现场安装顺序错误、螺栓紧固不到位,都会影响最终质量。本文详细拆解金博远从工厂发货到现场安装完成的全流程控制要点。

一、发货前:构件检验与包装

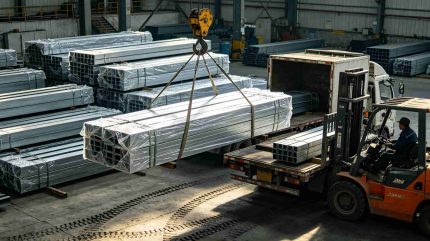

构件在工厂打包、装车

构件出厂前必须经过三道检验

检验环节检查内容合格标准
尺寸检验钢柱、钢梁长度、截面尺寸、螺栓孔距偏差≤2mm
焊缝检验外观+超声波探伤无裂纹、气孔,探伤合格
涂层检验干膜厚度、附着力厚度≥设计值90%,划格试验≤1级

检验合格后,分类包装:

运输中平板车+篷布覆盖
  • 易损件(螺栓、隅撑):打包箱存放,防雨防潮
  • 长构件(钢柱、钢梁):多层垫木隔开,捆扎牢固
  • 薄板件(檩条、支撑):平放叠码,避免弯曲

金博远做法:每批构件出厂前拍照存档,客户可在线查看发货清单。

二、运输途中:防变形、防磕碰

运输风险后果金博远防控措施
长途颠簸构件弯曲、涂层划伤使用专用托架,每2米设垫木,钢丝绳紧固
超长构件运输中晃动、变形钢梁分段制作(≤12米),现场拼接
雨雪天气锈蚀、积水平板车覆盖防水篷布,构件不得直接接触车厢

运输路线:金博远玉田工厂距北京各区域约1.5-2.5小时车程,每车配备GPS定位,客户可实时查询构件位置。

三、现场卸货与堆场管理

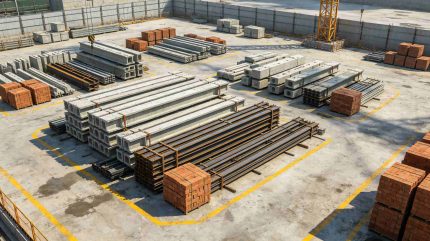

现场堆场整齐码放构件

构件到场后,卸货和堆放直接影响后续安装效率:

  1. 按吊装顺序堆放:先用的构件放在外侧,减少二次倒运
  2. 垫木平整:每层构件之间用垫木隔开,防止变形
  3. 分类标识:钢柱、钢梁、檩条分区堆放,挂标识牌(项目名称、构件编号)
  4. 防潮措施:垫木高度≥200mm,地面铺设防水布

金博远标准:堆场平面图提前规划,构件到场后30分钟内完成卸货并码放整齐。

四、安装流程:7个关键步骤

步骤工作内容质量控制点
1. 基础复测复核地脚螺栓位置、标高、外露长度偏差≤5mm
2. 钢柱吊装首节柱临时固定,校正垂直度垂直度≤H/1000
3. 柱间支撑及时安装,形成稳定体系螺栓初拧
4. 钢梁吊装从一端向另一端顺序安装梁面标高、水平度
5. 高强螺栓终拧扭矩扳手按顺序紧固扭矩值达标,做标记
6. 檩条、支撑按图安装,不得遗漏间距、连接牢固
7. 焊接补涂现场焊缝补漆涂层均匀无漏刷

五、现场安装常见问题及预防

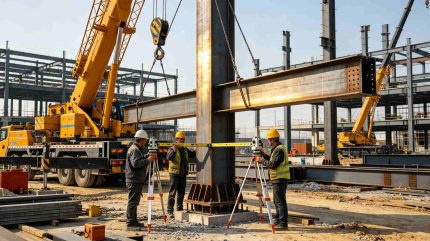

钢柱吊装、校正垂直度
问题原因预防措施
钢柱垂直度偏差大地脚螺栓偏位、吊装未校正基础复测,吊装时用经纬仪跟踪
高强螺栓终拧遗漏未做标记、未按顺序每拧一颗用记号笔画线,班组长复核
檩条变形吊点位置不当、堆放过高两点起吊,现场堆放不超5层
现场焊缝质量差焊工无证、未做防风措施持证焊工,风速超5m/s时设挡风棚

六、安装后的验收要点

安装完成后,需重点检查以下内容:

  • 焊缝:现场焊缝外观检查,无裂纹、气孔
  • 高强螺栓:抽检10%,用扭矩扳手复核
  • 垂直度:抽检10%的钢柱,用经纬仪测量
  • 水平度:抽检钢梁跨中挠度
  • 涂层破损:运输或安装中划伤处,补涂处理

金博远交付标准:提供完整的安装记录(螺栓扭矩记录、焊缝探伤报告、垂直度测量记录)。

七、总结

钢结构厂房的质量是“造”出来的,也是“运”和“装”出来的。从工厂发货到现场安装,每一个环节都有标准、有记录、有检查,才能确保最终交付的厂房安全、耐久。

金博远拥有16年安装经验,自有50余人固定安装团队,不转包、不临时招工。每一个项目都按上述流程执行,确保质量可控、工期可期。
