屋顶装光伏,先算荷载!檩条超载、钢梁下弯,加固费谁出?

[ 发布时间:2026-07-11 07:46 ]

光伏公司跟你说“屋顶没问题,直接装就行”——你先问他要荷载验算报告。

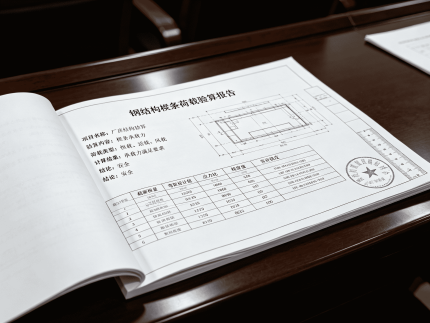

荷载验算报告或计算书展示

这不是小题大做。1万㎡的屋顶,光伏板加支架自重约200吨,再加上风荷载、雪荷载,檩条很可能超载。等装完了发现钢梁下弯、檩条变形,加固费少则几十万,多则上百万,这笔钱谁来出?

金博远(北京)钢结构工程有限公司扎根北京顺义17年,结合多个厂房光伏荷载验算与加固改造项目的实战经验,把屋顶装光伏前的荷载问题和加固方案拆开讲透。

一、为什么不能直接装?三个原因

原因一:原设计没考虑光伏荷载

绝大多数既有钢结构厂房在设计时,并未考虑屋面增设光伏组件的荷载。屋面荷载主要考虑的是屋面板自重、雪荷载、风荷载和检修荷载。光伏板加支架加电缆,新增荷载约0.15-0.2kN/m²——看起来不大,但累积到上万平米的屋面上,就是上百吨的额外荷载。

原因二:檩条是最薄弱的环节

屋面荷载的传递路径是:光伏板→支架→檩条→屋面梁→柱→基础。檩条是第一道受力构件,也是最敏感的。新增光伏荷载后,檩条的跨中挠度和应力可能直接超限。

原因三:规范要求越来越严

2026年部分地区已强制要求屋面活荷载按更高标准取值,檩条间距也需相应缩小。既有厂房按老规范设计,荷载裕量本来就小,直接装光伏大概率不满足现行规范要求。

二、荷载验算:算清楚再动工

谁来做?

荷载验算必须由具有相应资质的专业机构出具正式荷载报告,不是光伏公司估算一下就行的。

验算什么?

验算项目内容
恒荷载原屋面系统自重 + 新增光伏系统自重
活荷载雪荷载、风荷载、检修荷载
组合工况按规范要求进行多种荷载组合验算
檩条验算强度、稳定性、挠度是否满足要求
主结构验算屋面梁、钢柱、基础的承载力是否满足

验算结果怎么判断?

  • 满足要求 → 可以直接安装光伏
  • 不满足要求 → 必须进行结构加固

三、加固方案:4种常见做法

如果验算结果不满足要求,需要对屋面结构进行加固。常见加固方案有4种:

方案一:檩条加固——下撑式檩条

在原有檩条下方增设支撑构件,形成下撑式檩条结构,有效减小檩条跨中挠度和应力。

  • 适用:檩条承载力略不足
  • 优点:施工相对简单,不改变屋面标高
  • 缺点:占用檩条下方空间

方案二:檩条加固——增大截面或粘贴钢板

通过增大檩条截面(加焊钢板)或在檩条表面粘贴钢板,提高承载能力。

  • 适用:檩条承载力中度不足
  • 优点:加固效果可靠
  • 缺点:施工较复杂,需处理连接节点

方案三:增加支点——减小檩条计算跨度

在檩条跨中增设支点(如增加次梁或桁架),将檩条的计算跨度减小一半。

  • 适用:檩条跨度较大、挠度超限
  • 优点:加固效果明显,用钢量可控
  • 缺点:需增加次结构,可能影响屋面下空间

方案四:主结构加固

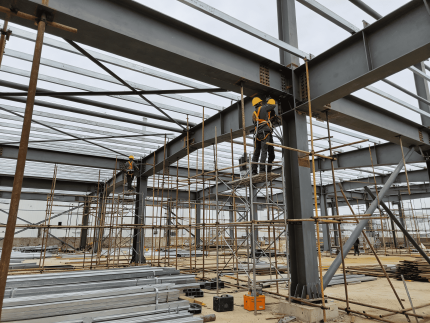

檩条加固施工实拍(下撑式檩条或增大截面)

如果檩条加固后屋面梁或柱仍不满足要求,需对主结构进行加固——如增大梁柱截面、增加支撑、加固节点等。

  • 适用:主结构承载力不足
  • 优点:从根本上解决问题
  • 缺点:费用高、工期长

四、加固费用谁出?关键在合同

这是业主最关心的问题。加固费用少则几十万,多则上百万。这笔钱谁来出,取决于合同怎么签。

场景一:业主主动要求装光伏

光伏公司只负责光伏系统安装,不负责结构加固。加固费用由业主承担。业主需要自行委托专业机构进行荷载验算和加固设计施工。

场景二:光伏公司免费装光伏

很多光伏公司以“零投入、享收益”的模式推广屋顶光伏——光伏公司出钱装,业主分电费或收租金。这种情况下,加固费用由谁承担需要在合同中明确约定。

建议在合同中写清楚:

  • 谁负责荷载验算?
  • 如果验算不满足要求,谁负责加固?
  • 加固方案由谁设计、谁施工?
  • 加固费用上限是多少?

金博远提醒:不要听光伏公司口头承诺“屋顶没问题”。让他出具正式的荷载验算报告,并在合同中明确加固责任归属。白纸黑字写进去,比什么都重要。

五、完整流程:5步走

第一步:前期咨询

联系专业机构,了解荷载验算的基本流程和费用。

第二步:荷载验算

委托有资质的专业机构进行荷载验算,出具正式荷载报告。

第三步:判断结果

  • 满足要求 → 直接进入光伏安装
  • 不满足要求 → 进入第四步

第四步:加固设计与施工

委托有资质的设计单位出具加固方案,由专业施工单位(如金博远)实施加固。加固完成后,需进行验收。

第五步:光伏安装

加固验收合格后,再进行光伏系统的安装。

给业主的3条建议

1. 装光伏前先做荷载验算

不要等光伏装完了才发现檩条下弯、钢梁变形。荷载验算几千块钱,加固可能几十万——这个钱不能省。

2. 加固方案要由专业单位出具

檩条加固、主结构加固都属于结构改造,必须由有资质的设计单位出具方案,由有资质的施工单位实施。施工队自己“看着加固”,风险极大。

3. 加固责任写进合同

无论是业主自己装光伏,还是光伏公司免费装,加固费用由谁承担、加固标准是什么,必须在合同中明确约定。

金博远能做什么?

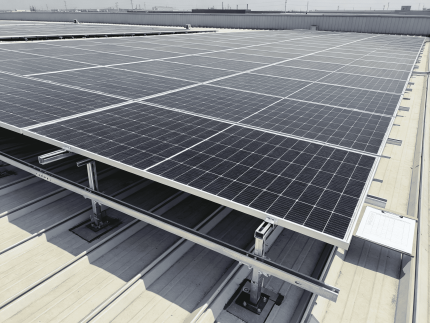

金博远光伏加固项目完工实拍

金博远(北京)钢结构工程有限公司,17年扎根北京顺义,具备:

  • ✅ 钢结构工程专业承包二级资质
  • ✅ 特种工程(结构补强)专业承包资质
  • ✅ 钢结构荷载验算与加固改造全流程经验
  • ✅ 100+项目实战经验
