夏季高温施工:热胀冷缩对钢结构的影响,比你想的更大

[ 发布时间:2026-07-05 16:05 ]

夏天干活,人受不了,钢也受不了。

很多业主以为“夏天天气好,施工快”,却忽略了高温对钢结构本身的影响——钢材会热胀冷缩,100米长的钢构件温度每升高10℃,长度就会变化12毫米。一跨30米的屋面梁,中午暴晒和清晨安装时相比,长度可能差了3-4毫米。螺栓孔对不上、构件安装偏位、焊缝出现裂纹——这些问题往往要等到气温降下来才暴露。

金博远(北京)钢结构工程有限公司扎根北京顺义17年,结合北方夏季高温施工的实战经验,把高温对钢结构的4个关键影响和应对措施拆开讲透。

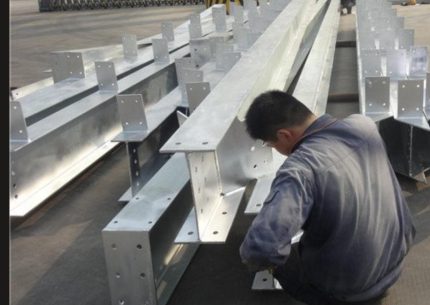

金博远夏季钢结构施工钢构件表面温度检测

一、温度对构件尺寸的影响:热胀冷缩不是小事

钢材的线膨胀系数是1.2×10⁻⁵/℃。听起来不大,但累积到几十米长的构件上,效果非常明显。

举个例子: 一根30米长的钢梁,清晨安装时温度20℃,中午暴晒后表面温度达到50℃,温差30℃。这根梁会伸长多少?

30m × 1.2×10⁻⁵/℃ × 30℃ = 10.8mm

10毫米,足够让一个螺栓孔对不上了。

高温对构件尺寸的3个直接影响:

影响表现后果
构件伸长高温下钢柱、钢梁长度增加安装时尺寸对不上,强行安装产生附加应力
结构变形屋架、桁架在阳光下受热不均产生弯曲变形,影响整体稳定性
合拢困难预留的安装缝隙因温度变化而改变合拢时缝隙过大或过小,焊接质量受影响

应对措施:

  • 重要构件安装前测量构件表面温度,记录在案
  • 大跨度构件(≥30m)安装时,根据实测温度调整预留缝隙尺寸
  • 钢结构安装合拢温度应选择在日平均温度时段进行
  • 避免在中午高温时段(11:00-15:00)进行大跨度构件的吊装和定位

二、高温对焊接质量的影响:越热越容易出问题

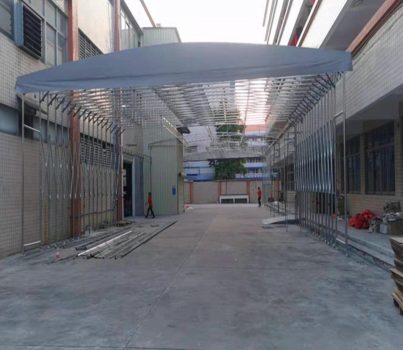

金博远夏季钢结构焊接遮阳防护施工

很多人以为“夏天焊接不用预热,省事”,实际上高温环境对焊接质量同样有负面影响——甚至比低温更隐蔽。

高温焊接的3个核心问题:

1. 熔池冷却速度异常

高温环境下,环境温度高、散热慢,熔池冷却速度发生变化。冷却过慢会导致晶粒粗大,焊缝韧性下降。行业数据显示,高温环境下焊缝出现气孔、裂纹等缺陷的风险增加30%以上。

2. 焊工操作精度下降

高温环境下,焊工体力消耗大、注意力分散,操作精度下降。一个焊工在38℃环境下连续作业2小时,手部稳定性和判断力都会明显下降。

3. 气体保护效果变差

夏季多风,保护气体容易被吹散。气体保护焊使用的气瓶若在烈日下暴晒,瓶体温度升高,气体流量会发生变化。高温下气体流量需较常温增加15%。

应对措施:

  • 焊接作业安排在日温度最低时段(6:00-9:00)进行
  • 搭设移动式遮阳棚,遮阳率不低于80%
  • 焊条预热温度较常温降低10%,层间温度控制在≤250℃
  • 气瓶采取防晒措施,瓶体表面温度控制在40℃以下

三、高温对高强螺栓连接的影响:扭矩值变了,连接就松了

高强螺栓的预紧力是通过扭矩值来控制的。而扭矩值和温度直接相关。

高温对高强螺栓连接的2个影响:

影响说明
扭矩系数变化温度升高,润滑状态改变,扭矩系数随之变化
预紧力偏差同一扭矩值在不同温度下产生的预紧力不同

严重后果: 高温时段拧紧的螺栓,到了夜间降温后,钢板收缩,预紧力可能下降10%-15%。一个节点几十颗螺栓,每颗都差一点,整个连接的受力状态就完全变了。

应对措施:

  • 高强螺栓施工时段限定在清晨5:00-9:00进行
  • 当钢构件表面温度≥60℃时停止吊装作业

四、高温对涂装质量的影响:阳光直射下刷漆,等于白刷

夏季涂装,最大的敌人不是雨,是太阳。

高温下涂装的3个问题:

1. 钢材表面温度过高

在阳光直接照射下,钢材表面温度能比气温高8-12℃。气温35℃时,钢板表面可能达到45-47℃。当钢材表面温度超过43℃时,漆膜容易产生气泡、局部鼓起,附着力大幅下降。

2. 溶剂挥发过快

高温下涂料中的溶剂挥发速度加快,涂层表面迅速干燥,但内部溶剂还未完全挥发——形成“表干里不干”,后期容易起皮开裂。

3. 涂层附着力下降

涂装环境温度超过38℃时,涂层附着力明显下降。涂装后4小时内如遇强烈阳光暴晒,同样会影响涂层附着力。

应对措施:

  • 涂装作业环境温度控制在5℃-38℃,相对湿度不大于85%
  • 避免在强烈阳光照射下施工
  • 涂装后4小时内采取保护措施,避免日光暴晒
  • 涂装作业安排在清晨或傍晚进行,避开中午高温时段

给业主的3条建议

1. 合同中明确高温施工措施

夏季施工必然增加成本——遮阳棚、早晚班制、防暑物资、温度监测设备。这笔钱要在签合同前谈清楚。

2. 关注“看不见的温度”

不要只看天气预报的气温,要关注钢构件表面温度。气温35℃时,屋面钢梁表面可能已经超过50℃。要求施工方配备红外测温仪,关键工序前先测温度。

3. 关键节点避开高温时段

焊接、高强螺栓终拧、大跨度构件吊装、涂装——这些关键工序尽量安排在清晨(6:00-9:00)或傍晚(16:00以后)进行。

金博远夏季在建钢结构厂房项目全景
