钢结构厂房地脚螺栓:预埋不准,钢结构就“歪”了

[ 发布时间:2026-07-01 16:52 ]

钢结构厂房施工中,地脚螺栓的预埋是最基础也是最容易被忽视的环节

很多业主把注意力放在钢梁钢柱上,觉得“几个螺栓能有什么问题”。但实际上,地脚螺栓预埋一旦出现偏差,轻则安装困难、现场扩孔,重则结构偏心受力、安全隐患长期存在。

金博远(北京)钢结构工程有限公司扎根北京顺义17年,结合上百个项目的实战经验,把地脚螺栓的预埋、固定、保护、验收拆开讲透。

一、地脚螺栓预埋:精准是第一生命线

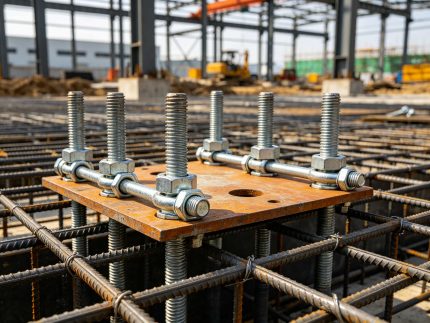

地脚螺栓固定架实拍(显示定位模板+双螺母锁紧)

1.1 预埋精度要求

控制项目允许偏差
螺栓中心距(同组内)±1mm
螺栓群中心线与定位轴线±2mm
螺栓顶部标高0 ~ +10mm
螺栓垂直度≤1/100(螺栓长度)
螺纹外露长度2-3个丝扣(螺距)

⚠️ 关键认知:地脚螺栓的偏差是“毫米级”的,不要指望后期“差不多就行”。偏差2mm,钢柱安装就要用大锤敲、用气割扩孔,结构受力状态已经被改变了。

1.2 预埋方法对比

预埋方式做法精度适用场景
独立固定架法制作专用定位模板,螺栓固定在模板上高(±1mm)所有项目,推荐
钢筋骨架绑扎法螺栓绑扎在基础钢筋上低(±3-5mm)小型简易厂房
预埋螺栓套筒法先埋套筒,后期安装螺栓大型项目、设备基础

💡 金博远建议:钢结构厂房基础,必须用独立固定架法。虽然多花一点模板费,但精度有保障,安装时省时省力。

1.3 固定架的“三道防线”

第一道:定位模板

  • 用10-12mm钢板制作,按设计图纸精确钻孔
  • 模板上的螺栓孔与图纸尺寸偏差≤0.5mm
  • 模板安装时,用全站仪或经纬仪定位,确保与轴线对中

第二道:螺栓固定

  • 螺栓穿过模板后用双螺母锁紧
  • 螺栓底部与基础钢筋焊接或绑扎牢固
  • 防止混凝土浇筑时螺栓移位或倾斜

第三道:浇筑前复核

  • 混凝土浇筑前,必须逐根复核:
    • 螺栓间距(卷尺测量)
    • 螺栓标高(水准仪测量)
    • 螺栓垂直度(线锤或靠尺检查)
  • 发现问题在浇筑前调整,浇筑后就没办法了

二、混凝土浇筑:保护比定位更重要

2.1 浇筑过程中的保护

地脚螺栓预埋位置准确,但如果浇筑时不保护,一样会出问题。

必须做的保护措施:

  • 螺纹保护:螺栓顶部螺纹涂黄油或套塑料套管,防止混凝土污染
  • 防移位:浇筑时振动棒不得触碰螺栓,在螺栓周围30cm范围内改用人工振捣或小型振动器
  • 防倾斜:浇筑过程中安排专人盯守,发现偏移立即停止浇筑,调整后再继续

2.2 浇筑后的保护

  • 混凝土初凝前,再次检查螺栓位置,如有偏差立即调整
  • 终凝后,清理螺栓顶部螺纹保护物,检查螺纹是否完好
  • 安装前,用丝锥清理螺纹内的混凝土残留(如有)

⚠️ 金博远提醒:螺纹被混凝土污染,高强螺母拧不进去——不要用气割烤、不要用大锤砸, 只能丝锥慢慢清理。损坏的螺纹,等于报废这根螺栓。

三、地脚螺栓的常见问题

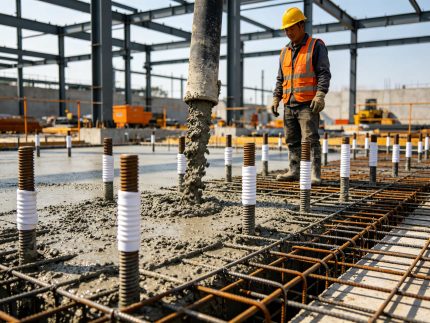

混凝土浇筑中螺栓保护措施实拍(螺纹保护套+专人监视)

3.1 问题一:螺栓整体偏移

现象: 一组螺栓整体偏离设计位置20-30mm。
后果: 钢柱无法就位,不得不现场扩孔或加焊连接板。
原因: 固定架刚度不足,混凝土浇筑时发生整体位移。

预防: 固定架必须有足够的刚度,与基础钢筋可靠连接,浇筑时专人监视。

3.2 问题二:螺栓标高不一

现象: 同一组螺栓顶标高差5mm以上。
后果: 钢柱安装后底板倾斜,柱脚受力不均。
原因: 定位模板变形、螺栓锁紧松动、或浇筑过程中螺栓上浮。

预防: 用10mm以上钢板做模板,双螺母锁紧,浇筑前逐根复核标高。

3.3 问题三:螺栓垂直度偏差

现象: 螺栓倾斜明显,肉眼可见。
后果: 钢柱安装时“靠不上”,必须加垫板或扩孔。
原因: 螺栓固定不牢,被混凝土或钢筋挤偏。

预防: 螺栓底部与钢筋焊接或绑扎牢固,浇筑时避免在螺栓附近振捣过度。

3.4 问题四:螺纹损坏

现象: 螺纹被混凝土污染或被砸坏。
后果: 螺母拧不进去,整根螺栓报废。
原因: 没有做螺纹保护,或安装时野蛮操作。

预防: 螺纹涂抹黄油或套保护套;安装时用扭矩扳手,不用大锤敲。

四、地脚螺栓的验收标准

4.1 验收内容

验收项目检查方法标准
螺栓规格及材质核对设计图纸、材质证明必须一致
螺栓定位精度全站仪/钢卷尺同组±1mm,整体±2mm
螺栓标高水准仪0 ~ +10mm
螺栓垂直度线锤/靠尺≤1/100螺栓长度
螺纹状态目视+试拧完整、无损伤、螺母能自由拧入

4.2 验收记录要求

  • 测量记录:每根螺栓的X、Y坐标和标高数据,存档备查
  • 照片记录:预埋完成后、浇筑前、浇筑后的现场照片
  • 隐蔽验收记录:地脚螺栓预埋属于隐蔽工程,必须有监理或业主签字确认

💡 金博远建议:验收记录不是给检查的人看的,是给后续安装和结构安全追溯用的。做全面、保存好。

五、给业主的3条实在建议

1. 把地脚螺栓预埋列为“质量控制点”

在合同中明确:地脚螺栓预埋完成后,必须经业主或监理验收合格后才能浇筑混凝土。验收标准写入合同附件。

2. 要求施工方提供固定架方案

正规的钢结构公司(如金博远)在施工组织设计中,会有专门的地脚螺栓固定架方案。内容包括:定位模板设计、固定方式、误差控制措施。

3. 浇筑时到现场

地脚螺栓一旦被混凝土“锁死”,就没法改了。建议业主在混凝土浇筑当天到场,重点检查:

  • 浇筑前螺栓位置和标高是否和验收时一致
  • 浇筑过程中是否有专人监视保护
  • 浇筑后是否有专人清理螺栓螺纹

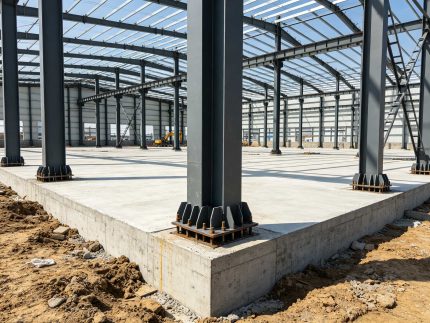

金博远基础完工项目实拍(显示柱脚安装效果)

金博远能做什么?

金博远(北京)钢结构工程有限公司,17年扎根北京顺义,具备:

  • ✅ 钢结构工程专业承包二级资质
  • ✅ 完善的施工管理体系,地脚螺栓预埋有标准作业指导书
  • ✅ 全过程精度控制,预埋→浇筑→安装,层层复核
  • ✅ 100+项目实战经验,精度控制有保障

如果你在北京及周边地区,正在规划钢结构厂房,欢迎先去官网(www.jinboyuansteel.com)查阅技术文章,或直接联系获取针对性方案。
