钢结构厂房验收中的常见争议与合同条款设置指南

[ 发布时间:2026-05-26 07:58 ]

钢结构厂房验收是工程交付的关键环节,也是甲乙双方最容易产生分歧的地方。焊缝探伤不合格谁来返工?工期延误怎么赔?涂层厚度不达标算谁的责任?很多争议之所以发生,根源在于合同条款约定不明。本文梳理钢结构厂房验收中最常见的6类争议,并提供可直接写入合同的条款范例。

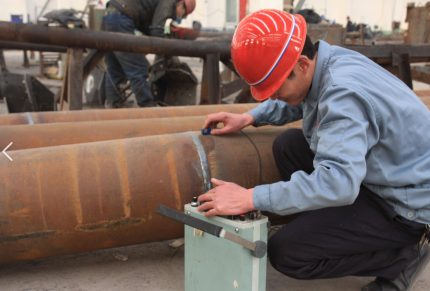

焊缝探伤检测现场

一、争议1:焊缝质量不合格,返工费用谁承担?

典型场景:超声波探伤报告显示多道焊缝存在裂纹、未熔合缺陷。施工方说“设计节点不合理”,设计院说“施工工艺有问题”。双方互相推诿,工期延误。

合同条款设置

第X条 焊缝质量责任

  1. 乙方(施工方)应对其施工的所有焊缝质量负责。焊缝无损检测(超声波、磁粉、射线等)应按照国家规范GB 50661执行。
  2. 若第三方检测报告显示焊缝存在裂纹、未熔合、未焊透等缺陷,乙方应在接到通知后48小时内完成返修,并承担返修及重新检测的全部费用。
  3. 因设计图纸错误或不合理导致的焊缝缺陷,经甲方(业主)书面确认后,由甲方承担设计变更费用,但乙方有义务在施工前提出审图意见。

争议预防要点

  • 施工前明确设计交底和图纸会审,乙方有义务提出合理化建议
  • 探伤检测应由甲乙双方共同委托的第三方检测机构执行,避免施工方既当运动员又当裁判员

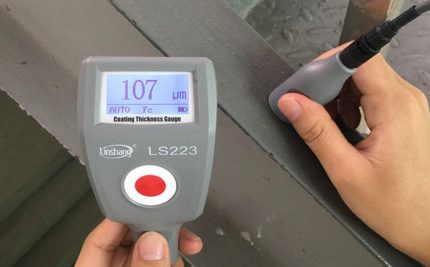

涂层测厚仪检测防火涂层

二、争议2:工期延误,责任如何划分?

典型场景:合同约定60天竣工,实际用了90天。施工方说是“业主基础交付晚了”“设计变更增加了工作量”“冬季低温无法施工”。业主说是“施工方管理不善、人员不足”。

合同条款设置

第X条 工期及延误责任

  1. 本合同工期自甲方完成场地平整、基础交付乙方之日起计算,共计XX个日历天
  2. 因下列原因造成工期延误,经甲方书面确认后,工期相应顺延,乙方不承担违约责任:
    (1)甲方原因导致的变更或增加工程量;
    (2)甲方未按时支付工程款;
    (3)连续雨雪天气超过3天,或日平均气温低于-10℃
    (4)不可抗力。
  3. 除上述约定外,工期每延误一天,乙方应按合同总额的千分之一向甲方支付违约金,累计不超过合同总额的10%
  4. 乙方应在合同签订后7日内提交施工进度计划表(含关键节点),甲方确认后作为合同附件。关键节点每延误一天,按万分之五单独计算违约金。

争议预防要点

  • 明确工期起算日(不是合同签订日,而是甲方具备施工条件之日)
  • 列出具体的顺延情形,避免笼统的“不可抗力”
  • 设置关键节点工期(如基础交付、主体吊装完成、屋面封闭、竣工验收),分段考核

三、争议3:防火涂层厚度不达标,验收不通过谁负责?

典型场景:消防验收时,检测机构报告显示钢柱防火涂层平均厚度仅15mm(设计25mm)。施工方说“甲方没要求做那么厚”,甲方说“合同写了满足消防验收”。

合同条款设置

材料进场验收(核对质保书)

第X条 防火涂层要求

  1. 乙方应根据设计图纸及《建筑设计防火规范》GB 50016的要求,确定钢柱、钢梁、檩条的耐火等级及涂层厚度。
  2. 乙方应提供防火涂料的型式检验报告合格证第三方检测机构出具的涂层厚度检测报告
  3. 若消防验收时因乙方施工质量问题(如涂层厚度不足、材料不合格)导致验收不通过,乙方应在7日内无偿返工,并承担由此产生的全部费用(包括复检费、延期损失等)。
  4. 因设计原因导致耐火等级不足的,经甲方书面确认后,由甲方承担设计变更费用。

争议预防要点

  • 在合同中明确设计耐火等级和厚度值(如“钢柱2.5h,厚型涂料≥25mm”),避免模糊表述
  • 要求乙方在施工过程中提供中间检测记录,而不是等到最后验收才发现问题

四、争议4:材料品牌、规格与合同不符

典型场景:合同写“Q355B钢材”,实际用的是Q235B,强度低30%。施工方狡辩“都是国标钢材,性能差不多”。

合同条款设置

第X条 材料验收与替换

  1. 乙方采购的钢材、涂料、保温棉等主要材料,其品牌、规格、型号、厂家必须与合同附件《材料清单》一致。
  2. 每批材料进场前,乙方应向甲方提交材质证明书合格证复验报告。未经甲方书面验收,不得使用。
  3. 如乙方擅自更换材料品牌或规格,甲方有权要求乙方无条件拆除更换,并由乙方承担全部费用及工期延误损失。
  4. 若确需材料替代,乙方应提前7日书面提出,经甲方书面同意后方可实施,差价按实调整。

争议预防要点

  • 在合同附件中详细列出材料清单(钢材:Q355B,鞍钢/首钢;油漆:环氧富锌,佐敦/海虹等)
  • 规定进场验收程序,甲方有权抽样送检

五、争议5:隐蔽工程未验收,后续发现质量问题

典型场景:地脚螺栓浇筑在混凝土里了,甲方从未见过。后来钢柱安装不上,才发现螺栓偏位。施工方说“当时你也没说要来看”。

合同条款设置

第X条 隐蔽工程验收

  1. 以下隐蔽工程应在覆盖前由乙方书面通知甲方验收:地脚螺栓及定位、基础钢筋、预埋件、焊缝(涂装前)、除锈(涂装前)。
  2. 甲方应在收到通知后24小时内到场验收。验收合格并签字确认后,乙方方可进行下一步施工。
  3. 若甲方未按时到场,乙方可自行施工,但应保留影像资料。事后发现质量问题,乙方仍应承担责任。
  4. 未经甲方验收擅自隐蔽的,甲方有权要求剥露检查,无论检查结果如何,费用及延误均由乙方承担。

争议预防要点

  • 明确列出需要甲方验收的“停检点”,避免后期扯皮
  • 规定乙方有通知义务,甲方有到场义务

六、争议6:质保期内出现问题,施工方拖延维修

典型场景:屋面漏水,甲方打电话叫施工方来修。对方说“现在忙,过几天”,然后就没然后了。

合同条款设置

第X条 质量保修

  1. 本工程质保期为:主体钢结构10年,屋面围护系统5年,防腐涂层5年,防火涂层5年
  2. 质保期内出现质量问题,甲方通知后,乙方应在24小时内响应,48小时内派员到场维修。
  3. 乙方逾期未到场或未修复的,甲方有权自行或委托第三方维修,所发生费用直接从质保金中扣除,不足部分乙方应另行支付。
  4. 质保期满后,甲方应在14日内无息返还质保金(合同总额的5%)。因乙方未履行质保义务导致的实际损失,甲方有权从质保金中抵扣。

争议预防要点

  • 明确质保期起算时间(竣工验收合格之日起)
  • 质保金是约束施工方履行质保义务的有效手段,不得提前支付

七、验收争议解决流程

当争议发生时,建议按以下步骤处理:

  1. 书面记录:对问题部位拍照、测量,形成书面记录,双方签字确认。
  2. 依据合同:对照合同条款,明确责任方和处置方式。
  3. 发函通知:若施工方不配合,甲方应发正式函件(建议用挂号信或有记录的方式),限期整改。
  4. 第三方检测:聘请有资质的检测机构出具检测报告,作为依据。
  5. 扣质保金或法律途径:最后手段。

八、金博远的合同标准

金博远所有项目合同均包含上述条款,并提供以下保障:

  • 分项报价单(逐项列出品牌、规格、用量、单价)
  • 施工进度计划表(含关键节点)
  • 隐蔽工程验收记录(拍照存档)
  • 全套竣工资料(探伤报告、扭矩记录、涂层测厚报告等)
