北京冬季施工钢结构厂房,每平米要多花多少钱?

[ 发布时间:2026-05-17 09:30 ]

很多北京企业主为了赶工期,不得不在冬天继续建厂房。但很少有人知道:冬季施工每平米要多花30-50元,一个1000㎡的项目多花3-5万。金博远用真实数据告诉你:钱花在哪、能不能省、怎么省。

一、冬季施工,每平米多花多少钱?

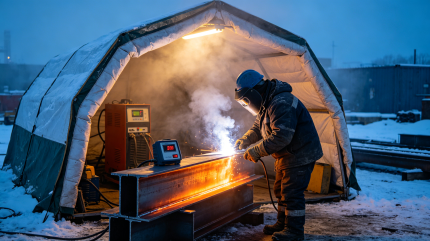

冬季焊接预热+保温棚作业

以北京地区1000㎡单层钢结构厂房(标准配置)为例:

项目正常季节成本冬季施工成本每平米增加总增加(1000㎡)
焊接人工及措施20元/㎡35-45元/㎡+20元2万元
混凝土养护15元/㎡30-40元/㎡+20元2万元
涂层施工10元/㎡20-25元/㎡+10元1万元
运输及现场保障5元/㎡10-15元/㎡+5元0.5万元
合计50元/㎡95-125元/㎡+55元约5.5万元

以上为直接增加的费用。若因低温造成质量返工,损失更大。

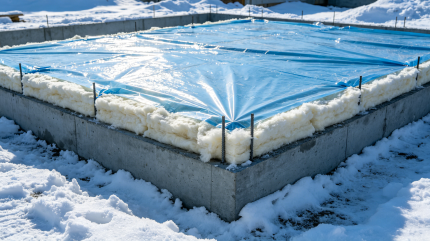

冬季混凝土:加防冻剂+覆盖保温,养护延长至14天,每平米多花20元

二、钱到底花在哪了?拆开看

1. 焊接:预热+保温,每平米多花20元

正常施工:常温下直接焊接,焊缝自然冷却。

冬季施工

  • 焊前用火焰或电加热板将母材预热至100-150℃
  • 焊后立即用保温棉覆盖缓冷
  • 增加探伤频次(防止冷裂纹)

额外费用:焊工效率降低30%,加上燃料、保温材料、探伤费,每平米增加15-20元。

2. 混凝土基础:防冻+延长养护,每平米多花20元

正常施工:浇筑后自然养护7天即可。

冬季施工

  • 混凝土中掺加防冻剂、早强剂
  • 浇筑后覆盖塑料薄膜+保温棉+电热毯或搭设暖棚
  • 养护期延长至14天

额外费用:外加剂、覆盖材料、加热电费,每平米增加15-20元。

3. 防腐防火涂层:室内施工或加温,每平米多花10元

正常施工:露天刷漆,自然干燥。

冬季施工

  • 气温低于5℃必须停止室外涂装
  • 需要在室内或搭设保温棚施工
  • 使用低温固化型涂料

额外费用:搭棚、加热、特种涂料,每平米增加8-12元。

4. 运输与现场:路面防滑、构件积雪清理

额外费用:运输车辆加装防滑链、构件到场后除雪除冰,每平米增加3-5元。

三、这些钱能省吗?可以,但有风险

省钱操作可能后果返工费用
不预热直接焊接焊缝冷裂纹,探伤不合格每处返工500-2000元
混凝土不加防冻剂基础冻坏,强度不达标砸掉重做,5-10万元
低温下刷漆涂层起泡、脱落重新打磨涂装,3-6万元

冬季施工不能省工艺,只能在组织上优化。

四、怎么合理控制冬季施工成本?

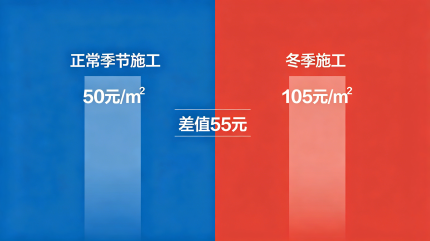

左右两根柱子对比:正常季节(50元/㎡)vs冬季施工(105元/㎡),差值55元

1. 把湿作业(基础、地坪)安排在入冬前完成

  • 北京10月底前完成基础浇筑,11月底前完成地坪
  • 冬季只做钢结构吊装、焊接、围护安装

2. 集中作业,减少加热区域

  • 焊接、涂装集中在同一个暖棚或车间内完成
  • 减少保温材料、加热设备的重复投入

3. 选择有冬季施工经验的团队

  • 有经验的施工方会提前备好防冻剂、保温棉、加热设备
  • 工序安排合理,避免重复返工

4. 合同中明确冬季施工措施

  • 要求施工方出具《冬季施工专项方案》
  • 明确因低温导致的合理工期顺延天数,避免扯皮

五、冬季施工vs赶工期,到底值不值?

案例对比:北京某企业1000㎡厂房,原计划11月开工,次年3月交付。

方案开工时间交付时间额外成本投产收益
冬季施工11月2月底+5.5万元提前1个月投产,多赚产值
等开春施工3月5月底0晚投产2个月,损失产值

结论:如果早投产带来的收益大于冬季施工增加的成本,那就值得做。

六、金博远冬季施工的标准做法

  • ✅ 焊前预热+焊后保温,焊缝探伤合格率98%以上
  • ✅ 混凝土掺防冻剂+覆盖电热毯+保温棉,试块强度达标率100%
  • ✅ 气温低于5℃不露天涂装,搭设保温棚或移到室内施工
  • ✅ 自有工厂提前加工,减少现场焊接量

七、获取你的冬季施工专项方案

如果您必须冬季建厂房,私信发送“冬季+面积+计划开工时间”,金博远免费提供一份冬季施工成本对比表和工期安排建议。
