您当前位置: 首页 > 技术文章 >

钢结构厂房竣工验收:从资料到现场,这5关过了才能签字

[ 发布时间:2026-07-06 17:58 ]

钢结构厂房盖完了,不等于可以马上投产。

很多业主以为“主体立起来就能用了”,结果消防验收过不去、质监站查出问题、设备装好了才发现基础有问题——最后一道验收没签字,前面的所有投入都可能被卡住

钢结构厂房的竣工验收涉及资料审查、实体检测、功能测试、观感评定等多个环节。依据相关标准,每一项都有明确的合格标准。

金博远(北京)钢结构工程有限公司扎根北京顺义17年,结合上百个项目的竣工验收经验,把从准备到签字全流程拆开讲透。

金博远钢结构厂房竣工验收资料档案

一、验收依据:这3样东西是“硬杠杠”

钢结构厂房验收不是凭经验、看感觉,而是有明确的法律法规和技术标准作为依据。

主要依据文件:

一是国家标准。钢结构工程施工质量验收标准是验收工作的根本遵循。验收工作必须秉持“验评分离、强化验收、完善手段、过程控制”的十六字方针,验收标准仅有“合格”与“不合格”之分。

二是设计文件与施工图纸。经审查合格的设计文件和施工图纸是验收的核心依据。施工过程中形成的设计变更与洽商记录同样具有法律效力。

三是工程承包合同。合同中对质量、工期、验收标准等条款的约定,也是验收的重要依据。

二、验收流程:5步走,一步不能少

钢结构厂房的验收遵循“检验批→分项工程→分部工程→单位工程”的递进原则。单层钢结构可按变形缝划分检验批,多层及高层钢结构可按楼层或施工段划分检验批。

第1步:施工单位自检

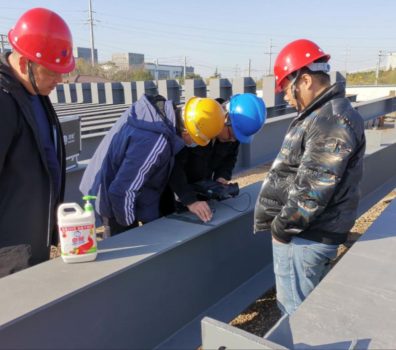

金博远钢结构厂房现场验收焊缝探伤检测

工程完工后,施工单位首先组织有关人员进行全面自检。确认工程质量符合法律法规和工程建设强制性标准,符合设计文件及合同要求后,提交书面竣工报告,经项目经理和施工单位有关负责人审核签字。

第2步:竣工预验收

总监理工程师组织各专业监理工程师对工程质量进行竣工预验收。监理单位出具经总监理工程师和监理单位技术负责人审核签字的工程质量评估报告。

第3步:专业检测

委托具有资质的专业检测机构进行全面检测,出具检测报告。检测单位必须取得省级及以上建设行政主管部门颁发的钢结构专项检测资质。

第4步:整改与复验

针对预验收和专业检测中发现的问题进行整改,整改完成后再次进行复验。

第5步:最终验收

由建设单位组织设计、施工、监理等单位及相关政府部门共同参与最终验收。建设单位收到工程竣工验收报告后,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组。确认合格后签署验收报告。

三、资料审查:这7类文件缺一不可

钢结构分部工程竣工验收时,必须提供完整的文件和记录。

必备资料清单:

资料类别具体内容
设计文件竣工图纸及相关设计文件、设计变更记录
质量管理资料施工现场质量管理检查记录
材料证明钢材、焊接材料、高强度螺栓等主要材料的质量合格证明文件、中文标识及检验报告
检测报告涉及安全及功能的检验和见证检测项目检查记录
施工记录施工日志、隐蔽工程验收记录、检验批验收记录
焊接资料焊接工艺评定报告、焊工资质证书、焊缝探伤报告
紧固件资料高强螺栓连接副扭矩系数复验报告、摩擦面抗滑移系数试验报告

四、现场验收:5大关键环节逐一过

环节1:基础与支承面

检查钢结构建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓规格和位置是否符合设计要求。多层钢结构建筑以基础顶面直接作为柱的支承面时,支承面的标高、水平度等指标必须符合规范要求。

环节2:钢构件安装精度

构件安装的允许偏差必须严格控制。单层钢结构柱轴线垂直度偏差应满足设计要求。整体结构的平面整体垂直度和整体平面弯曲偏差需符合规范要求。

环节3:焊接质量

设计要求的一、二级焊缝必须进行内部缺陷的无损检测,其合格等级应分别达到相应标准要求。焊缝外观检查和无损探伤确保焊缝没有裂纹、气孔、夹渣等缺陷。

环节4:高强螺栓连接

高强度螺栓连接需重点检查摩擦面抗滑移系数试验报告和复验报告,以及终拧扭矩的现场检查。检查螺栓的规格、型号及其预紧力,确保连接件紧固到位且无松动现象。

环节5:防腐与防火涂装

涂装前钢材表面的除锈等级必须达标。防腐涂层进行厚度测量、附着力测试及外观检查,确保涂层均匀完整。防火涂料的厚度和粘结强度必须符合设计要求。

五、验收中的常见问题

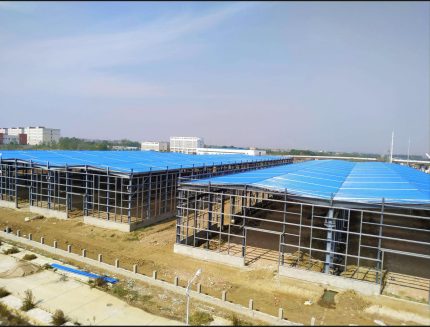

钢结构厂房竣工验收完工实拍

问题1:资料不全

有些项目完工后才发现施工记录缺失、检测报告不完整,临时补资料既费时间又容易出纰漏。

正确做法: 施工过程中同步整理资料,做到“完工一项、归档一项”。

问题2:隐蔽工程未验收就覆盖

地脚螺栓预埋、焊缝检测等隐蔽工程,如果没做验收就进行下一道工序,后期发现问题整改成本极高。

正确做法: 隐蔽工程必须经监理或业主验收合格后,才能进入下一道工序。

问题3:检测报告不合格

焊缝探伤不合格、涂层厚度不达标,整改起来费时费力。

正确做法: 施工过程中分阶段自检,问题早发现早整改,不要拖到最终验收。

给业主的3条建议

1. 验收前先自查一遍

正式验收前,业主可以对照设计图纸和合同要求,先自己走一遍现场。重点看:构件安装是否到位、焊缝外观是否合格、涂层是否有明显缺陷。提前发现问题,避免验收时被动。

2. 关键检测报告必须看原件

钢材质量证明、焊缝探伤报告、高强螺栓扭矩复验报告——这些关键文件不要看复印件,要看原件或加盖公章的复印件

3. 验收不合格坚决不签字

竣工验收是业主的最后一道防线。发现问题,要求整改到位后再签字。一旦签了字,后续再发现问题,追责和维权的难度会大很多。

金博远能做什么?

金博远(北京)钢结构工程有限公司,17年扎根北京顺义,具备:

  • ✅ 钢结构工程专业承包二级资质
  • ✅ 完善的质量管理体系和资料管理流程
  • ✅ 施工过程分阶段自检,问题早发现早整改
  • ✅ 100+项目竣工验收实战经验
猜你想看
方案报价
