钢结构厂房验收清单:企业主自己就能做的10个检查

[ 发布时间:2026-05-24 14:21 ]

很多企业主验收时走马观花,签字后发现问题,施工方说“你签过字了”。本文用10个现场可操作的检查点,帮你守住质量底线。附验收清单,可打印使用。

一、为什么业主必须亲自验收?

焊缝对比图(好焊缝 vs 坏焊缝)

钢结构厂房的关键质量,外行也能看出来。施工方怕的不是你懂行,而是你认真看。花1小时仔细验收,能避免后期几万甚至十几万的维修费。

二、10个检查点(照着做)

检查1:地脚螺栓(看钢柱根部)

方法:蹲下看钢柱底板与混凝土基础连接处,螺栓螺母是否松动、生锈,垫圈是否齐全。

不合格:螺母能用手转动;螺栓有黄褐色锈斑;垫圈缺失。

要求:松动螺栓重新紧固,锈蚀除锈涂油,补齐垫圈。

检查2:焊缝(看连接节点)

方法:重点看钢柱与钢梁、钢梁拼接处。焊缝应呈均匀鱼鳞纹,无裂纹、气孔、咬边。

不合格:焊缝表面有肉眼可见裂纹、小坑;焊缝宽窄不一;焊渣未清理。

要求:不合格焊缝返工,重要节点提供超声波探伤报告。

检查3:高强螺栓(看有没有松动)

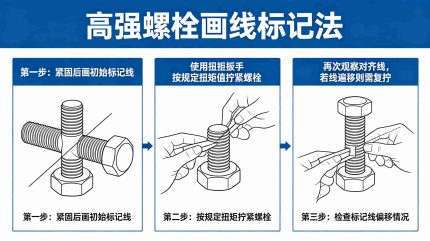

高强螺栓画线标记法

方法:用记号笔在螺母和钢板上画一条直线。过几天看直线是否错位。

不合格:直线错位说明松动;螺栓生锈、垫圈缺失。

要求:松动螺栓用扭矩扳手重新紧固,补齐垫圈。

检查4:防火涂层(用小刀划)

方法:用小刀在防火涂层上轻划,看是否掉粉、空鼓。重点检查钢柱、钢梁。

不合格:一划就掉粉;敲击有空鼓声;厚度明显不均。

要求:提供第三方厚度检测报告,不合格部位补喷或重做。

检查5:屋面防水(等雨或淋水)

方法:大雨后进屋看水渍、滴水。无雨可要求施工方做淋水试验。

不合格:屋面有水渍或滴水;天沟积水;打钉处密封圈老化。

要求:找出漏点修复,天沟清理找坡,更换密封圈。

检查6:混凝土地坪(用钥匙划、脚搓)

方法:钥匙划地面看划痕深度;脚掌搓地面看是否起砂;看切缝是否整齐。

不合格:钥匙划出深沟(强度不足);脚搓掉沙子(起砂);大面积不规则裂缝(切缝不及时)。

要求:强度不足返工,起砂做固化处理,裂缝灌注修补。

检查7:门窗与收边(看细节)

方法:开关门窗是否顺畅,密封胶条是否完整,外墙板接缝打胶是否均匀。

不合格:门窗关不严、漏风;收边件松动;打胶开裂。

要求:调整门窗,补打密封胶,固定收边件。

检查8:墙面与屋面板(看外观)

方法:目测墙面板、屋面板有无划伤、凹坑、色差,搭接缝是否平整。

不合格:明显划痕深度超过涂层厚度;搭接处翘曲。

要求:损伤处补漆,翘曲处重新固定。

检查9:天沟与落水管(试水)

方法:在天沟内倒一桶水,看排水是否通畅,落水管接口是否渗漏。

不合格:天沟积水;落水管漏水或堵塞。

要求:调整天沟坡度,疏通或更换落水管。

检查10:整体外观与安全设施(最后过一遍)

方法:远观厂房整体垂直度、平整度,检查爬梯、护栏、走道板是否牢固。

不合格:整体倾斜;护栏晃动;走道板未固定。

要求:校正垂直度,加固护栏,固定走道板。

地坪切缝(合格示例)

三、验收清单(可打印,带去现场)

序号检查项合格打✓不合格记录
1地脚螺栓(紧固、无锈)
2焊缝(无裂纹、无气孔)
3高强螺栓(无松动、有标记)
4防火涂层(不掉粉、无空鼓)
5屋面防水(无渗漏)
6混凝土地坪(无起砂、无深划痕)
7门窗收边(开关顺畅、打胶完整)
8墙面屋面板(无明显损伤)
9天沟落水管(排水通畅)
10整体外观及安全设施

验收结论:□ 合格,同意验收 □ 不合格,整改后复验

业主签字:________ 日期:________

四、发现不合格怎么办?

  1. 拍照留证:每个问题拍清楚,最好有参照物(放把卷尺)。
  2. 书面记录:在验收单上写“不合格”,要求整改。
  3. 不签字:整改合格前绝不签署验收文件。
  4. 留质保金:合同约定5%-10%质保金,质保期满再付。

五、金博远的验收标准

金博远所有项目,在验收前会主动邀请业主对照清单逐项检查。发现问题我们当场记录、限时整改,直到业主满意才交付。我们不怕你认真看,就怕你不看。

六、获取您的验收清单PDF

如果您正在建设钢结构厂房,需要一份可打印的PDF版验收清单,私信发送“验收清单”,金博远免费发您。
