钢结构屋面采光带安装节点工艺 标准做法杜绝渗水漏水
【配图 1:厂房屋面采光带整体铺设实景】
【配图 2:采光带与彩钢瓦搭接细节节点】
钢结构厂房为提升室内自然采光、节约用电,屋面都会配套安装采光带,既能通透采光,又不破坏屋面整体结构。采光带属于屋面易漏水重点部位,搭接方式、固定工艺、防水收边每一处节点都至关重要,施工不到位极易出现雨天渗水、钉眼漏水、风吹翘边、缝隙漏雨等隐患,下面为大家详解全套标准化采光带安装节点做法。
一、常用采光带材质特点
- FRP 玻璃钢采光带 工地最常用,韧性强、耐老化、价格实惠,透光均匀,适配各类压型彩钢屋面,施工便捷,多用于普通厂房、仓库。
- PC 聚碳酸酯采光带 抗冲击强、耐高温、阻燃性好,使用寿命更长,透光效果更佳,适合高温车间、高等级厂房使用。
二、六大核心标准安装节点

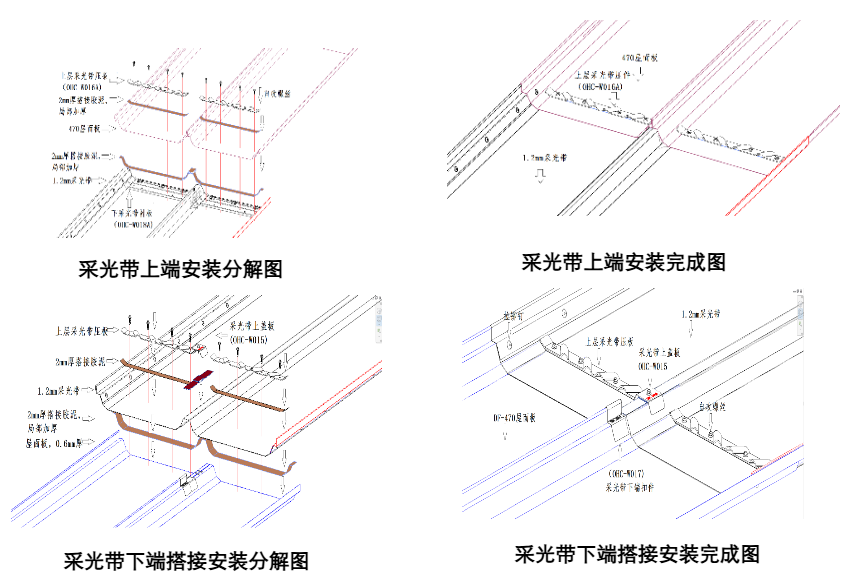

1. 顺坡上下搭接节点(主防水节点)
采光带顺着屋面排水坡度上下搭接,上压下搭接方式,上方采光带压住下方板材,严禁下盖上,避免雨水倒灌渗入缝隙。
标准搭接长度不小于 25 公分,多雨地区加长至 30 公分,搭接内层铺设防水密封垫层,两层板材贴合严实,不留空隙,雨水顺着坡度直接流下,不往缝隙内积存。
2. 采光带与彩钢瓦咬合节点
采光带波峰、波谷尺寸与屋面压型瓦同型号同弧度,完美咬合对齐,波峰高度一致,无缝贴合。
严禁强行掰弯挤压板材,防止采光带变形开裂,咬合缝隙内部填充专用防水泡沫条,填满空隙,防风又防水。
3. 自攻钉固定防水节点
这是最容易漏水的关键节点,全部选用带加大防水帽钻尾螺丝。
螺丝必须打在采光带波峰位置,禁止打在波谷积水处;固定力度适中,压紧不压裂板材,每一颗螺丝配套橡胶防水垫圈,钉眼位置再补打耐候密封胶双重防护,彻底封堵钉眼渗水通道。
固定间距均匀排布,屋面大风区域适当缩小间距,增强牢固度。
4. 采光带侧边收边节点
采光带左右两侧与常规屋面板相接位置,加装专用收边包边件,将侧边缝隙全部包裹封堵。
外侧满打户外耐候胶密封处理,杜绝侧风雨水顺着侧边缝隙渗入室内,同时让屋面整体线条整齐美观。
5. 采光带端头封堵节点
单条采光带首尾两端,使用配套端头密封堵头封堵严实,封住板材空心缝隙。
既能防止雨水倒灌、蚊虫飞鸟进入车间,又能阻挡冬季冷风灌入,提升厂房整体密封性与保温效果。
6. 采光带靠近屋脊、天沟过渡节点
- 靠近屋脊位置:采光带向上延伸至屋脊下方预留合理距离,与屋脊瓦顺畅搭接,顺势排水;
- 靠近天沟位置:采光带下端深入天沟内侧,超出屋面边缘,让雨水直接流入天沟,不回流渗透墙体。
三、采光带完整安装施工流程
- 清理屋面檩条顶面,保持基面平整干净
- 按照排版尺寸放线定位,确定采光带铺设位置
- 先铺设底部防水垫层,做好基础隔水层
- 依次摆放采光带,对齐屋面瓦型,调整顺直
- 做好上下、左右搭接,摆放防水密封条
- 波峰位置统一打螺丝固定,做好钉眼防水
- 安装端部堵头、侧边收边件
- 所有拼接缝隙、搭接位置满打密封胶
- 整体检查修整,清理多余胶迹,完工验收
四、施工重点管控要点
- 采光带安装避开低温严寒天气,低温板材偏脆,容易打孔开裂;
- 铺设时预留热胀冷缩伸缩缝隙,防止夏季高温板材膨胀起拱变形;
- 严禁在采光带上面堆放重物、随意踩踏,避免板材断裂破损;
- 密封胶选用屋面专用耐候胶,抗暴晒、抗冻裂,使用寿命长久;
- 多排采光带平行安装时,间距统一,排布整齐,兼顾采光与屋面稳固性。
五、常见施工通病及解决办法
- 钉眼漏水 原因:螺丝无防水帽、打在波谷、未打胶。 解决:统一波峰打钉,配齐防水配件,钉眼补胶密封。
- 搭接处渗水 原因:搭接长度不足、搭接方向错误。 解决:采用上压下方式,加长搭接宽度,加装防水垫层。
- 采光带翘边异响 原因:固定点位过少、未做收边加固。 解决:加密固定螺丝,两侧加装收边件牢牢固定。
- 板材开裂老化快 原因:用力过猛挤压、选用劣质采光带。 解决:轻装轻放,选用国标加厚优质采光带。
六、金博远钢构施工优势
金博远钢结构在厂房屋面围护施工中,严格执行采光带标准化安装节点工艺,根据项目采光需求、屋面坡度、当地气候,合理规划采光带排布数量与铺设位置。
从板材选材、排版定位,到搭接施工、防水密封、收边封堵全程精细化施工,牢牢把控每一处细节,既保证车间充足自然采光,又彻底解决屋面采光区域漏水隐患,打造防水严实、经久耐用的高品质钢结构厂房。
