钢结构围护结构建筑细节设计要点
围护结构是钢结构厂房的 “外衣”,不仅决定建筑的防风、防水、保温性能,也直接影响后期运维成本和使用寿命。以下按屋面、墙面、门窗 / 节点、附属系统四大模块,梳理可直接落地的细节设计要点,适配你过往的工业厂房、冷库、海外项目等场景。
一、屋面围护系统细节设计
1. 板型与锁边设计(防风防水核心)
- 板型选择:优先采用直立锁边屋面板(如 470/475/600 型),锁边咬合深度≥25mm,可大幅提升风吸力承载能力,避免传统搭接板在大风下脱开。
- 锁边细节:
- 檐口、山墙端部等风吸力薄弱区,锁边需采用二次压实工艺,必要时加不锈钢抗风夹,间距≤1.0m,防止锁边被风拉开。
- 锁边施工严禁出现虚咬、翘边,锁边机行进速度均匀,避免板材扭曲变形。
- 板缝处理:板与板搭接处(尤其是屋面坡度较小的区域),需在搭接缝内设置防水胶条,同时采用防水自攻钉固定,钉孔处打中性硅酮耐候胶密封,杜绝钉孔渗漏。
2. 关键节点防水设计
- 檐口节点:
- 屋面板檐口延伸长度≥300mm,端部折边形成滴水线,防止雨水回流。
- 檐口下方设置檐口封檐板,与屋面板、墙面彩钢板可靠连接,搭接长度≥150mm,搭接处打胶密封。
- 屋脊节点:
- 屋脊处采用屋脊盖板 + 泡沫堵头双重密封,泡沫堵头与屋面板贴合紧密,盖板两侧折边压入屋面板锁边内,并用拉铆钉固定,间距≤200mm。
- 屋脊盖板上方可增设通长压条,防止盖板被风掀起,同时增强防水效果。
- 屋面开孔节点(通风器 / 管道 / 天沟):
- 通风器、管道等开孔处,需设置泛水板,泛水板与屋面板上翻≥250mm,下翻≥150mm,四周打胶密封,并用压条固定。
- 天沟与屋面板交接处,屋面板需伸入天沟内≥100mm,天沟内侧设置滴水线,外侧采用防水收边板密封,避免雨水倒灌。
3. 保温与防冷桥设计
- 保温层铺设:保温棉需连续铺设,无间隙、无下垂,板与板之间搭接≥100mm,用专用胶带密封,避免形成热桥。
- 防冷桥措施:
- 檩条与屋面板之间设置隔热垫,阻断冷桥通道,减少冷凝水产生。
- 檐口、屋脊、天沟等部位的金属构件,需包裹保温棉,避免金属构件直接暴露形成冷桥。
二、墙面围护系统细节设计
1. 墙板安装与固定设计
- 墙板固定方式:
- 采用自攻钉固定时,优先选用隐藏式固定(如横装板采用卡槽式固定),避免钉孔外露,提升防水与美观性。
- 外露式固定的墙板,自攻钉间距≤300mm(边角区域加密至≤250mm),钉孔处加装防水垫片,打胶密封。
- 板缝处理:墙板竖向、水平搭接长度≥150mm,搭接处设置防水胶条,并用拉铆钉固定,间距≤200mm,防止雨水从板缝渗入。
2. 关键节点密封设计

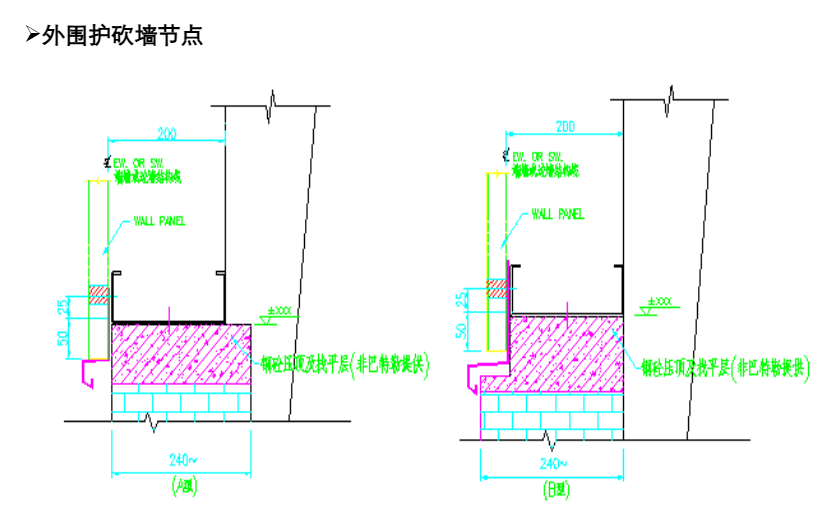

- 墙角 / 转角节点:
- 墙面转角处采用转角包边板,将两块墙板端部包裹,包边板与墙板搭接长度≥100mm,搭接处打胶密封,并用拉铆钉固定。
- 墙角内侧可增设防水卷材或密封胶,形成双重防水防线。
- 墙面与地面 / 屋面交接节点:
- 墙板底部与地面交接处,设置墙底收边板,收边板一端压入墙板底部,一端伸入地面混凝土内≥50mm,缝隙处用发泡胶 + 密封胶双重密封,防止雨水从底部倒灌。
- 墙板顶部与屋面交接处,设置泛水板,泛水板上翻与屋面板搭接,下翻与墙板搭接,搭接处打胶密封,并用压条固定。
3. 特殊场景适配设计
- 冷库 / 洁净车间墙面:墙板需采用聚氨酯 / 岩棉夹芯板,板缝采用企口式拼接,内置密封胶条,现场拼接后打胶密封,确保整体气密性。
- 高风压地区墙面:墙板端部与抗风柱采用双螺栓固定,墙梁间距由 1.5m 缩小至 1.0m,同时增设墙梁拉条,增强墙面整体稳定性。
三、门窗与附属节点细节设计
1. 门窗安装防水设计
- 门窗框与墙板交接:门窗框四周设置防水收边板,收边板与门窗框、墙板搭接长度≥50mm,缝隙处用发泡胶填充,外侧打中性硅酮耐候胶密封,胶缝连续饱满。
- 窗台 / 雨棚节点:窗台处设置向外的排水坡度(≥5%),窗台板上翻≥50mm,下翻与墙板搭接,防止雨水倒灌;雨棚与墙面交接处,设置泛水板,雨棚端部折边形成滴水线。
2. 其他附属节点
- 落水管节点:落水管采用 PVC 或镀锌钢管,与天沟连接处设置雨水斗,雨水斗四周打胶密封;落水管与墙面之间设置支架固定,间距≤2.0m,防止风荷载下晃动。
- 爬梯 / 检修平台节点:爬梯与墙板连接处,设置防水收边板,收边板与墙板搭接打胶,避免雨水从连接处渗入;检修平台与屋面交接处,设置泛水板,确保节点防水密封。
四、附属系统细节设计
1. 通风与排烟系统
- 屋面通风器:通风器底座与屋面板之间设置泛水板,四周打胶密封,通风器与屋面板连接处采用不锈钢螺栓固定,加装防水垫片。
- 墙面百叶窗:百叶窗内侧设置防虫网,外侧设置防雨百叶,百叶窗与墙板交接处打胶密封,防止雨水和蚊虫进入室内。
2. 防腐与耐久性设计
- 金属构件防腐:收边板、泛水板等外露金属构件,优先选用镀锌钢板或不锈钢材质,避免生锈腐蚀;固定件采用不锈钢自攻钉 / 拉铆钉,防止钉孔锈蚀渗漏。
- 密封胶选择:根据项目所在地气候,选用耐候性强的中性硅酮耐候胶,沿海地区需选用抗紫外线、抗盐雾的专用密封胶,避免胶缝老化开裂。
五、施工与运维配合细节
- 施工前准备:围护板材进场后,需检查板材表面是否有划痕、变形,保温棉是否受潮,不合格材料严禁使用。
- 施工过程管控:严禁在已安装的屋面板上行走(如需行走,需铺设脚手板),避免板材变形;大风天气(≥6 级)停止围护施工,已安装的板材需用压条临时固定。
- 运维阶段检查:每年雨季、大风季前,对围护节点进行专项检查,重点查看锁边、胶缝、固定件是否松动、老化,及时维修更换。
