钢结构厂房防火涂料分薄型和厚型,薄型耐火极限 1.5-2 小时,厚度 3-7mm,厚型耐火极限 2-3 小时,厚度 15-50mm,北京地区厂房钢梁耐火极限一般要求 2 小时,防火涂料完工后必须用测厚仪检测厚度,合格率达到 80% 以上才算合格,金博远防火涂料施工包消防验收。

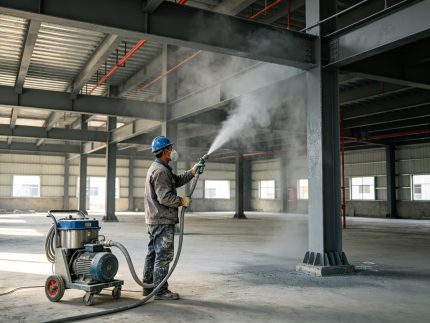

防火涂料喷涂施工
一、防火涂料分类和选用
表格
| 类型 | 厚度 | 耐火极限 | 适用场景 |
|---|
| 超薄型(NCB) | ≤3mm | 0.5-1.5 小时 | 室内钢结构、装饰要求高 |
| 薄型(NB) | 3-7mm | 1.5-2 小时 | 一般厂房钢梁、钢柱 |
| 厚型(NH) | 15-50mm | 2-3 小时 | 重钢厂房、高层钢结构、仓库 |
北京地区一般轻钢厂房屋面梁、檩条用薄型,钢柱用厚型,有易燃易爆品的仓库必须用厚型。

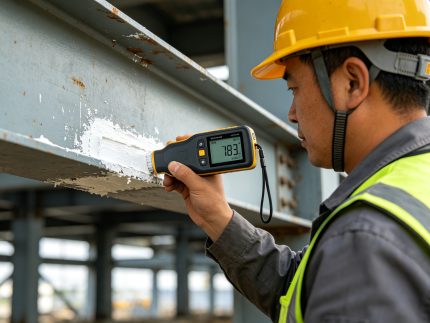

防火涂料厚度检测
二、施工前要求
- 钢结构验收合格:主体结构安装完成,高强螺栓终拧、焊缝检测合格;
- 除锈防锈:钢构件必须除锈达到 Sa2.5 级,刷防锈底漆,底漆干燥后才能喷防火涂料;
- 表面清理:构件表面的油污、灰尘、焊渣清理干净;
- 环境要求:施工温度 5-38℃,相对湿度≤90%,风速大于 5m/s 不能施工,北京冬季室内施工要保温;
- 节点处理:螺栓、节点、焊缝处先补刷底漆,再喷防火涂料。
三、施工工艺要点
- 薄型防火涂料:
- 分 2-3 遍喷涂,每遍厚度 1-2mm;
- 前一遍干燥后再喷下一遍;
- 最后一遍可以抹平收光,表面平整;
- 总厚度达到设计耐火极限要求。
- 厚型防火涂料:
- 分 3-5 遍喷涂,每遍厚度 5-10mm;
- 必须用压送式喷涂机,压力 0.4-0.6MPa;
- 涂料搅拌均匀,不得有结块;
- 阴阳角要加强,厚度均匀。

防火涂料完工验收
四、厚度检测方法
- 检测工具:用游标卡尺或专用测厚仪,每处测 3 个点取平均值;
- 检测数量:
- 钢梁:每根测 3 个截面,每个截面测 5 点;
- 钢柱:每根测 3 个截面,每个截面测 6 点;
- 檩条:抽查 10%,每根测 2 点;
- 合格标准:
- 80% 以上检测点厚度达到设计要求;
- 最薄点厚度不低于设计厚度的 85%;
- 厚度不足的补喷,直到合格。
五、常见问题
- 空鼓脱落:基层没处理干净,或者涂料附着力差,必须铲除重喷;
- 裂纹:一次喷太厚,表干里不干,薄涂多遍可以避免;
- 厚度不够:施工时偷工减料,必须现场检测,不够补喷;
- 雨淋脱落:露天施工没防雨,厚型涂料怕水,施工后 48 小时内不能淋雨。
六、北京地区验收要求
- 防火涂料必须有消防产品认证证书、检测报告;
- 施工单位要有消防施工资质;
- 完工后提供施工记录、厚度检测记录、材料合格证;
- 消防验收时现场抽查厚度,不合格不通过;
- 薄型涂料使用寿命 5-8 年,到期要重新检测或补涂。
