西藏钢结构市场项目密集释放,但对业主来说,真正的问题不是“有没有项目”,而是“谁来干”。
选错施工方的代价远超想象——工期延误、质量缺陷、成本失控、甚至项目烂尾。以下5个问题,是业主在招标和评标阶段判断施工方是否靠谱的实操工具。

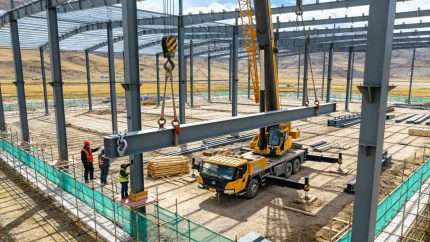

这是最直接、最核心的问题。没有高原实战经验,纸上谈兵的方案写得再好也靠不住。
追问要点:
具体项目名称、地点、海拔高度、建筑面积、钢结构用量、工期——这些细节能核实对方是否真的有高原经验。
业主实用动作: 要求提供竣工验收证明和第三方沉降观测报告。西藏部分重点项目已将“近3年海拔3000米以上同类项目业绩”列为硬性门槛,没有就进不了评审环节。

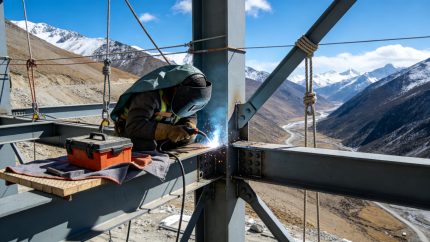

高原环境下,焊接工艺和内地完全不同。没有高原环境焊接工艺评定报告,等于没有高原施工能力。
追问要点:
PQR的备案号是多少?焊工是否经过高原环境专项培训和考核?施焊环境风速≤2m/s的控制措施是什么?每道焊缝完成后的检测手段是什么?
业主实用动作: 要求对方提供PQR备案证明,而不是口头承诺。已有本地钢构厂因未配备便携式氩气保护焊机被暂停资格预审。没有PQR的团队,可以直接排除。

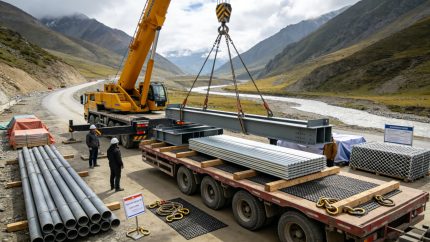

西藏项目最大的不确定性不是施工本身,是构件能不能按时运到工地。
追问要点:
构件从哪里加工?运输路线是什么?备用路线是什么?本地仓储怎么解决?遇到雨季塌方怎么办?运输周期预留了多少缓冲时间?
业主实用动作: 要求对方在投标文件中提供详细的物流方案和应急预案,而不是笼统写“自行解决运输问题”。有成功经验的做法是:在项目所在地提前租地建前置仓储中心,提前囤积材料——你在方案里看到这种细节,说明对方是真的做过高原项目。
人在西藏和电话在西藏,是两种完全不同的服务能力。
追问要点:
项目经理社保是否在西藏本地缴纳?核心人员是否常驻?响应时间承诺是多少?是否在当地有办公场所?
业主实用动作: 要求提供常驻人员的社保缴纳记录。临时派人“飞过去”解决问题的方式在西藏行不通——气候、物流、协调都不可控。有项目已要求投标人承诺2小时内响应现场技术问题,没有本地团队的根本做不到。
西藏项目的报价,和内地项目的报价逻辑完全不同。如果对方的报价结构和内地项目一模一样,说明他根本没算清高原环境的隐性成本。
追问要点:
物流成本占多少?高原焊接措施费占多少?工期缓冲预留了多少资金?不可预见费的比例是多少?如果这些专项费用没有单独列项,说明他的报价是“内地报价+30%”的简单加法,不是真正根据高原环境测算出来的。
业主实用动作: 要求对方提供分项报价明细,而不是只看总价。把报价拆开看,钱花在哪清清楚楚。

1. 资质文件预审阶段,先问这5个问题
不用看厚厚的技术标,5个问题答不上来的,直接pass。腾出精力去评估有能力的企业,不要在不靠谱的团队上浪费时间。
2. 不要只看总价,要看分项明细
西藏项目的隐形成本远高于内地。没有具体列项说明运输费、高原焊接措施费、工期缓冲费的报价,大概率会在施工过程中不断增项。
3. 技术方案必须逐项核对,不能只看目录
评委需要逐项核对施工组织设计、高原焊接方案、物流方案、质量保证措施——不能只看目录就打分。比如焊接方案中,焊材烘干温度、风速控制、焊缝检测手段这些细节,比泛泛而谈的技术能力说明重要得多。
4. 高原业绩要查证,不能只听口头承诺

要求提供海拔3000米以上项目的竣工验收证明、第三方沉降观测报告、PQR备案号。没有书面证明的,一律视为没有高原业绩。
