钢结构厂房安装人工费:每平米多少钱?怎么算的?

[ 发布时间:2026-05-23 08:26 ]

很多企业主拿到报价单,只看到“安装人工费”一行数字,却不知道这钱花在哪、值不值。安装人工费通常占总造价的10%-12%,是仅次于钢材和围护的第三大成本。本文把安装人工费的构成、不同难度的价格差异、如何控制成本一次讲清。

一、先给结论:每平米安装人工费约50-80元,占总造价10%-12%

以1000㎡单层钢结构厂房为例(24米跨度,无行吊,标准配置):

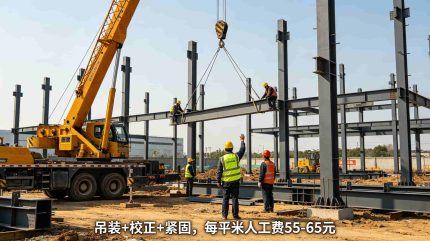

钢柱吊装现场(汽车吊+工人指挥)
项目类型安装难度每平米人工费1000㎡总价占总造价比例
简单仓库(无夹层、无行吊)45-55元4.5-5.5万8%-10%
标准厂房(有保温、有内板)55-65元5.5-6.5万10%-12%
复杂厂房(有夹层、有行吊)65-85元6.5-8.5万12%-15%
海外/偏远项目特殊90-120元9-12万15%-20%

二、安装人工费包含哪些工作?

工序工作内容占比1000㎡人工费(按60元/㎡计)
构件卸车、堆放卸货、分类、垫木5%0.3万
钢柱吊装、校正吊装、垂直度调整、临时固定20%1.2万
钢梁吊装、连接吊装、高强螺栓初拧20%1.2万
高强螺栓终拧扭矩扳手紧固、做标记10%0.6万
檩条、支撑安装檩条、隅撑、水平支撑15%0.9万
围护系统安装屋面/墙面板、保温棉、内板20%1.2万
收边打胶、清理泛水、收边件、密封胶、现场清理10%0.6万
合计100%6.0万

三、影响安装人工费的5大因素

吊装20%|终拧10%|檩条15%|围护20%|其他35%
因素影响程度说明
厂房复杂程度有夹层、行吊、多跨 → 人工费+20%-30%
檐高檐高>10米,需要高空作业,人工费+10%-15%
现场条件场地狭窄、无道路 → 倒运困难 → +10%
施工季节冬季施工需预热、保暖,人工费+10%-15%
团队熟练度熟练团队比临时工效率高30%,但单价可能略高

四、不同结构形式的人工费对比(1000㎡)

结构形式用钢量构件数量安装难度人工费
单层门式刚架(无行吊)约35吨约200件50-60元/㎡
单层门式刚架(有行吊)约50吨约300件65-75元/㎡
带夹层厂房约45吨约350件中高70-80元/㎡
多层钢框架约60吨约500件80-100元/㎡

五、真实案例:不同施工队的效率差异

案例A(金博远自有团队):通州5000㎡物流园,50人团队,45天完成安装,人工费55元/㎡。

案例B(临时招募施工队):某3000㎡厂房,40人团队,人员不固定、频繁换人,工期延误20天,人工费72元/㎡,且焊缝返工率高达8%。

结论:选择固定、熟练的安装团队,虽然单价可能略高,但工期有保障、质量好、综合成本更低。

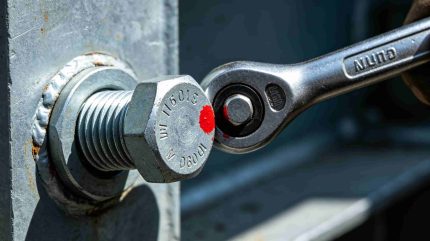

扭矩扳手施工,标记防遗漏

六、如何控制安装人工费?

  1. 选择有自有团队的施工方:不转包,人员稳定,效率高
  2. 避开冬季施工:冬季需要预热、保暖,人工费增加10%-15%
  3. 提供良好的现场条件:道路畅通、堆场平整、水电到位
  4. 合理规划工期:避免赶工(加班费)和窝工

七、金博远安装团队优势

  • 自有固定安装团队50余人,全部持证上岗
  • 项目经理平均从业经验超过10年
  • 关键工序100%自检,高强螺栓扭矩记录存档
  • 不转包、不挂靠,工期和質量都有保障

八、获取您项目的安装人工费估算

如果您正在规划钢结构厂房,私信发送“安装+面积+结构类型”,金博远免费提供安装人工费估算和工期计划。
