很多业主认为:“楼面荷载嘛,大概估一下就行,房子肯定不会塌。”

结果设备一放,楼板开裂、钢梁下弯、传送带跑偏。不是房子不结实,是荷载压根没算对。

楼面荷载是钢结构设计最底层的参数——它决定了钢梁截面多大、柱子多粗、基础多深。这个数字错了,后面全错。下面把楼面荷载的来龙去脉拆开讲透。

一、楼面荷载到底指什么?

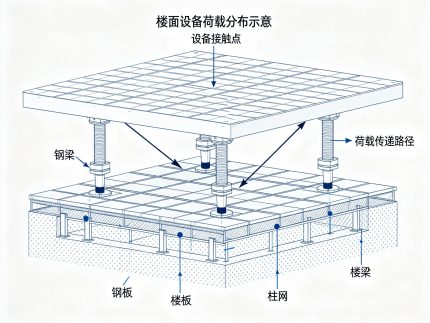

楼面设备荷载分布示意(设备与楼板接触点)

楼面荷载分为两类:恒荷载活荷载

恒荷载是“一直压在那儿的”——楼板自重、面层做法、吊顶、管线、设备自重。只要不拆,它永远存在。

活荷载是“时有时无的”——人员走动、货物堆放、叉车行驶、设备运行时的振动冲击。今天有明天没,这个区域有那个区域没有。

设计时恒荷载按实际算,活荷载按规范取值或按工艺提资确定。两者组合起来,才是钢梁需要承受的总荷载。

二、活荷载怎么定?先看你的厂房干什么用

活荷载的取值,直接取决于厂房的使用功能。不同的用途,荷载等级完全不同。

厂房用途楼面活荷载参考值说明
轻型仓储、办公室2.5-4.0 kN/m²只有人员和小型货架
普通生产车间4.0-7.5 kN/m²有常规生产设备和物料堆放
重型生产车间10-20 kN/m²大型设备、重型堆货
设备集中区按设备实际荷载计算动力设备需做专项动力计算
仓库堆料区≥10 kN/m²高货架、重型货物堆码

设计上有个底线:设计板、次梁时楼面活荷载不应小于4.0kN/m²,设计主梁、墙、柱、基础时不应小于3.0kN/m²。低于这个数,结构根本不够安全。

三、同一个厂房,不同区域荷载可能完全不同

很多业主以为“整栋楼用一个荷载就行”。实际上,同一栋厂房的不同楼层、不同区域,活荷载可能差好几倍

设备区可能有十几kN/m²的集中荷载,通道区可能只有2-3kN/m²的人员荷载。混合在一起取平均值,设备区承载不足,通道区又过度设计,既不安全也不经济。

设备荷载还必须用“等效均布活荷载”来计算。一台设备几十吨,压在几个螺栓上,局部压力极大。不能简单按“总重量除以占地面积”来算,必须做等效均布荷载计算。动力设备(如冲压机、压缩机)运行时还有冲击荷载和振动,这种动荷载需要专门做动力计算。

金博远提醒:如果厂房里有叉车等移动设备,一定要把设备重量和运行冲击力提供给设计院。因荷载预判失准导致的结构性问题,在新建多层钢结构厂房中占比相当高。

四、业主最容易踩的3个坑

坑一:设备荷载“估”着算

“这台机器大概5吨,摊到每平米也就几百公斤”——这是最大的误区。设备荷载不是平均分布的,几个螺栓位置的局部压力可能是平均值的几十倍。必须按设备实际重量和支撑点位置做等效均布荷载计算。

坑二:没考虑未来荷载变化

刚建厂时是轻型生产,后来加了重型设备,荷载从5kN/m²变成了15kN/m²。当初钢梁截面按5kN/m²设计,现在根本扛不住。

坑三:忽略振动荷载

移动设备启动时的冲击力、冲压机的往复荷载——这些动荷载对钢结构的疲劳影响远大于静荷载。没做动载复核就投入使用,后果严重。

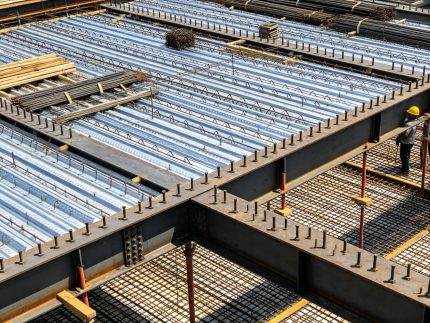

楼板配筋与钢梁布置实拍

五、荷载参数必须在设计阶段定死

所有设备参数必须在设计阶段提供给设计院。结构封顶后再改荷载,代价是设计阶段改的数倍。

工业项目普遍存在的问题是:对使用荷载条件交待不够充分、不够细化。设计时“大概给个数”,设备进场了才发现承载力不足。

给业主的3条建议

1. 把所有设备参数在设计阶段交给设计院

设备名称、重量、尺寸、运行方式、是否有冲击荷载——给得越详细,结构设计越准确。等钢梁装好了再改荷载,基本等于重新设计。

2. 留出荷载余量

生产工艺会变、设备会升级,荷载只会增加不会减少。设计阶段多留20%的余量,未来改造时就有操作空间。

3. 不同区域分别提资

设备区、通道区、仓储区的荷载完全不同,不要“一刀切”。告诉设计院哪个区域放什么设备、哪个区域走什么车,让设计师分区计算。
