地脚螺栓是钢结构厂房基础和上部钢柱连接的核心部件,它的预埋精度直接决定了整个厂房的安装质量和结构安全。预埋位置偏了、标高不对,后期钢柱就装不上,或者强行安装导致结构受力异常,留下安全隐患。很多项目因为地脚螺栓预埋不规范,后期大量整改,耽误工期还增加成本。本文结合最新施工规范,系统讲解地脚螺栓预埋的施工要点、常见问题与质量控制方法。
一、地脚螺栓的作用与重要性
地脚螺栓的作用是把钢结构柱和混凝土基础牢固连接在一起,传递上部结构的轴力、剪力和弯矩,是整个厂房结构的 “根基连接件”。
地脚螺栓预埋是钢结构施工的第一个关键节点,精度要求非常高:
- 位置偏差大了,钢柱底板的孔对不上,装不上去
- 标高不对,钢柱安装后整体标高偏差,影响后续梁、檩条的安装
- 垂直度不够,钢柱装上去是歪的,整体垂直度没法调整
- 螺栓埋深不够、锚固不牢,会导致结构连接失效,严重的甚至会引发安全事故
可以说,地脚螺栓预埋的质量,是整个钢结构厂房安装质量的基础,必须从一开始就严格把控。
二、预埋施工的规范要求
根据《钢结构工程施工质量验收标准》GB 50205-2020,地脚螺栓预埋必须满足以下精度要求:
- 螺栓中心位置偏移:允许偏差≤5mm
- 螺栓顶面标高:允许偏差 + 10mm、-5mm(通常高出基础面的长度要满足设计要求,一般为螺栓直径的 1.5-2 倍)
- 螺栓垂直度:允许偏差≤L/1000(L 为螺栓长度)
- 螺栓外露丝扣长度:满足设计要求,一般不少于 2-3 扣,保证螺母拧紧后还有余量
材质与规格要求:
- 地脚螺栓一般采用 Q235、Q355 钢材制作,重要结构采用 45 号钢等优质碳素钢
- 螺栓直径、长度、埋深必须符合设计要求,底部要有弯钩或锚板,保证锚固力
- 螺栓进场时要有质量证明文件,检查外观有没有裂纹、锈蚀,丝扣有没有损坏
三、预埋施工的核心步骤与质量要点
1. 测量放线是前提

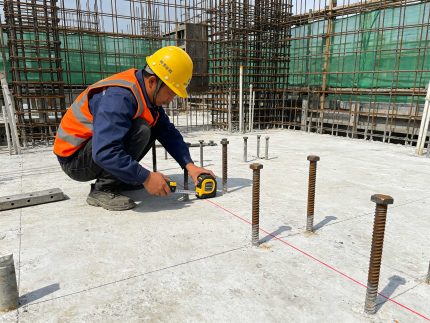

预埋前必须先做精准的测量放线,从整体控制轴线引出每个基础的轴线和标高,弹好墨线,反复复核。
- 用全站仪定位每个螺栓群的中心位置,精度控制在 2mm 以内
- 标高控制点要引测到基础周边,方便施工过程中随时复核
- 放线完成后必须由专人复核,确认无误后才能开始预埋
2. 固定支架是关键

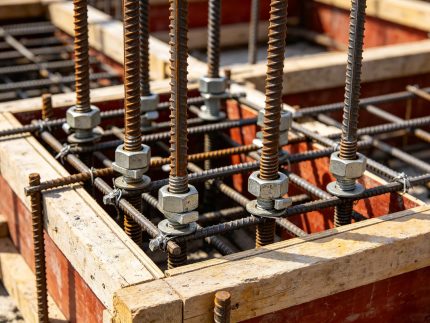

地脚螺栓不能直接绑在钢筋上,必须做独立的固定支架,防止浇筑混凝土时移位。
- 固定支架一般用角钢或槽钢焊接而成,要有足够的刚度,不能晃动
- 螺栓用定位钢板固定,定位钢板上的孔和螺栓直径匹配,螺栓穿过定位钢板,上下用螺母固定,调节标高和垂直度
- 固定支架要和基础钢筋、模板分开,不能连在一起,防止模板、钢筋变形带动螺栓移位
3. 安装调整要精细
螺栓安装时要反复调整,保证位置、标高、垂直度都符合要求。
- 先粗调位置,再精调标高,最后调整垂直度
- 每个螺栓都要单独复核,用水平尺测垂直度,用卷尺量位置和标高
- 调整完成后,把螺栓和固定支架焊牢,防止后续施工碰动
4. 成品保护不能少
螺栓预埋好之后,一定要做好成品保护,不然很容易被碰歪、丝扣被损坏。
- 螺栓丝扣部分要涂黄油,用塑料布或套管包起来,防止生锈、被混凝土污染

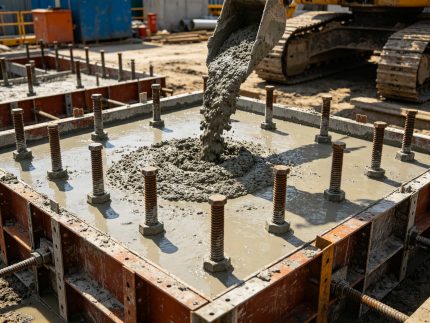

- 浇筑混凝土前,要再次复核螺栓的位置和标高,确认无误后再浇筑
- 浇筑混凝土时,要对称下料,避免混凝土冲击螺栓导致移位;振捣时振捣棒不要碰到螺栓和固定支架
四、最常见的 5 个预埋问题与解决方法
1. 螺栓位置偏移
原因:测量放线不准、固定支架刚度不够、浇筑混凝土时被碰歪
解决方法:
- 偏移量较小(≤10mm):可以把螺栓慢慢弯正,弯曲处要平滑过渡,不能硬弯导致螺栓断裂
- 偏移量较大(10-30mm):可以扩大钢柱底板的螺栓孔,或者加焊垫板调整
- 偏移量太大:只能把螺栓周围的混凝土凿开,重新植筋或补埋螺栓,成本很高,所以一定要提前控制好精度
2. 螺栓标高不对
原因:测量不准、浇筑时被踩下去、螺母松动
解决方法:
- 标高不够:可以在螺栓上接长,焊接同直径的圆钢,焊接长度要满足规范要求,一般不小于 5 倍直径,双面焊
- 标高太高:可以把高出的部分割掉,重新套丝,或者用双螺母调整
- 注意:接长的螺栓必须做抗拉试验,保证强度达标
3. 螺栓丝扣损坏、锈蚀
原因:成品保护没做好,丝扣被混凝土污染、生锈
解决方法:
- 轻微损坏、锈蚀:用丝锥重新过丝,清理干净,涂黄油保护
- 损坏严重、没法过丝:接长螺栓,更换丝扣部分,或者植筋重新做
4. 螺栓埋深不够、锚固力不足
原因:下料短了、预埋时往上跑了
解决方法:
- 如果还没浇筑混凝土,直接调整到正确深度
- 如果已经浇筑完,只能通过植筋、增加锚固板,或者在基础顶部加焊钢板,和螺栓焊接,增加锚固力,必须由设计验算通过才能实施
5. 螺栓群整体倾斜
原因:固定支架不牢,浇筑混凝土时被冲击移位
解决方法:
- 倾斜角度小的,可以通过调整螺母、加垫板来校正钢柱垂直度
- 倾斜严重的,必须凿开混凝土,重新校正螺栓,或者请设计出加固方案
五、质量验收要点
地脚螺栓预埋完成后,必须进行专项验收,验收合格才能浇筑混凝土:
- 资料检查:螺栓的质量证明文件、材质复试报告、测量放线记录、施工记录
- 外观检查:螺栓有没有裂纹、锈蚀,丝扣有没有损坏,固定是否牢固

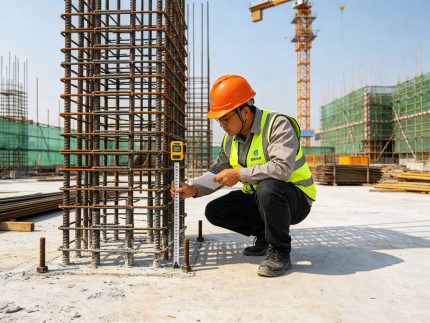

- 实测实量:每个螺栓的位置、标高、垂直度都要测,全部符合规范要求才算合格
- 隐蔽验收:验收合格后才能浇筑混凝土,做好隐蔽工程验收记录
结语
地脚螺栓预埋虽然是基础施工里的一个小环节,但却是整个钢结构厂房质量的基础,差之毫厘谬以千里。只有从测量、固定、浇筑到验收,每一步都严格按照规范执行,才能保证预埋精度,为后续钢结构安装打下好的基础。
金博远钢构拥有专业的基础施工团队,地脚螺栓预埋全部采用定型化固定支架,测量复核双检制,精度远超规范要求,从根源上避免后期整改,保证钢结构安装一次到位,给你一个稳固可靠的厂房根基。
