钢结构厂房彩钢瓦屋面施工全指南:2026 规范标准、防水要点与常见问题解决

[ 发布时间:2026-06-17 19:45 ]

彩钢瓦屋面是钢结构厂房最常用的围护形式,但其漏水问题也是行业通病,80% 以上的钢结构厂房使用 3-5 年后都会出现不同程度的屋面渗漏。本文结合 2026 年最新屋面工程规范,系统讲解彩钢瓦屋面的选型、施工、防水要点,以及最常见的漏水问题解决方案,帮你从根源上避免屋面渗漏。

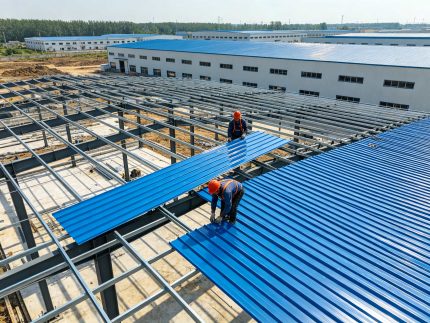

钢结构彩钢瓦屋面施工 厂房屋面板安装 钢结构屋面工程

一、彩钢瓦的选型标准

钢结构厂房彩钢瓦分为三大类,不同场景选型不同:

  1. 单层彩钢瓦:造价最低,适用于对保温无要求的简易厂房、仓储,厚度≥0.5mm,常规厂房不推荐
  2. 彩钢夹芯瓦:最常用的类型,中间夹岩棉 / 聚苯乙烯保温层,保温、隔音、防水性能好,是 90% 以上厂房的首选
  3. 角驰型彩钢瓦:暗扣式连接,无外露钉孔,防水性能最好,适用于大跨度、多雨地区的厂房,是高端项目的首选

选型核心原则:

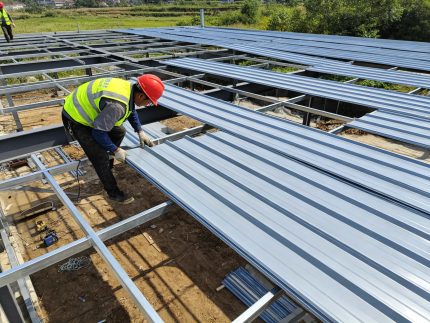

彩钢瓦铺设安装 屋面板搭接施工 钢结构屋面作业
  • 板材厚度:屋面板材厚度≥0.6mm,墙面板≥0.5mm,严禁使用 0.4mm 及以下的薄板材,后期极易变形、漏水
  • 镀锌层要求:必须采用热浸镀锌基板,镀锌层含量≥120g/㎡,严禁使用冷镀锌板材,2-3 年就会锈蚀
  • 瓦型选择:多雨地区优先选用角驰型暗扣瓦,少雨地区可选用普通咬口瓦,尽量避免使用自攻钉外露的瓦型
  • 保温层选择:北方地区优先选用岩棉夹芯瓦,防火、保温性能好,严禁使用易燃的聚苯乙烯夹芯瓦

二、核心施工工艺与防水要点

屋面漏水 90% 都源于施工不规范,必须严格遵循以下流程:

  1. 檩条安装:檩条间距≤1.5 米,平整度偏差≤5mm,严禁檩条下弯、变形,否则会导致彩钢瓦搭接不严、漏水
  2. 板材铺设:彩钢瓦搭接长度,坡面≥250mm,屋脊≥300mm,侧向搭接≥一个波峰,铺设方向逆主导风向,避免风刮开、渗水
  3. 固定方式:角驰瓦采用专用暗扣固定,无外露钉孔;普通瓦自攻钉必须打在波峰上,严禁打在波谷,每个钉配专用防水胶垫,钉帽打耐候密封胶
  4. 节点防水:这是最关键的环节,屋脊、天沟、采光带、风机开孔、女儿墙等节点,必须做双层防水,先铺防水卷材,再打耐候密封胶,最后做金属盖板
  5. 收边处理:所有山墙、檐口、转角部位,必须做专用收边件,收边件与彩钢瓦之间打满密封胶,严禁有缝隙

三、最常见的 7 个漏水问题与解决方案

1. 自攻钉孔漏水

原因:钉打在波谷、防水胶垫老化、未打密封胶

解决方案:全部更换为带优质胶垫的专用自攻钉,打在波峰位置,每个钉帽打耐候密封胶。已经漏水的钉孔,清理后打胶密封,严重的更换板材。

2. 彩钢瓦搭接缝漏水

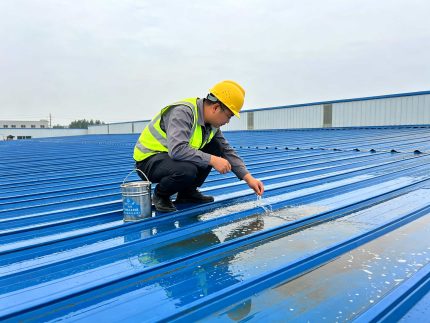

屋面淋水试验 彩钢瓦漏水检查 屋面工程质量验收

原因:搭接长度不够、未打密封胶、檩条变形导致搭接不严

解决方案:搭接缝清理干净,打满中性硅酮耐候胶,严重的增加一道防水卷材覆盖。檩条下弯的,增加支撑校正。

3. 屋脊、天沟漏水

原因:节点未做防水处理、密封胶老化、天沟排水不畅

解决方案:屋脊节点增加防水卷材,重新打密封胶;天沟清理杂物,保证排水通畅,天沟搭接缝做焊接防水处理。

4. 开孔周边漏水(风机、采光带)

原因:开孔周边未做防水加强、密封胶开裂

解决方案:开孔周边做 300mm 宽的防水附加层,采用 “卷材 + 密封胶 + 金属盖板” 三层防水,每年检查一次密封胶状态。

5. 彩钢瓦锈蚀漏水

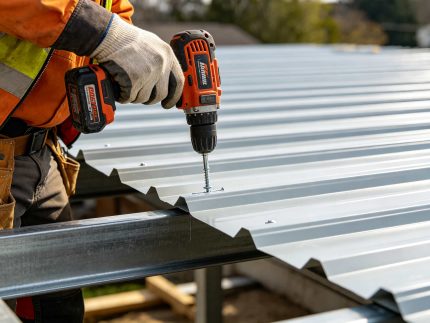

彩钢瓦自攻钉固定 屋面安装施工 专业钢结构作业

原因:板材厚度不足、镀锌层不够、未做防腐处理

解决方案:锈蚀轻微的,除锈后涂刷专用防腐漆;锈蚀严重的,直接更换 0.6mm 以上厚的热镀锌板材。

6. 山墙、檐口漏水

原因:收边件安装不到位、未打密封胶

解决方案:重新安装收边件,收边件与彩钢瓦、墙体之间打满密封胶,增加防水压条。

7. 彩钢瓦变形、起鼓漏水

原因:板材太薄、檩条间距过大、热胀冷缩变形

解决方案:增加檩条,缩小间距到 1.2 米,变形严重的更换厚板材,采用可滑动的暗扣连接,释放热胀冷缩应力。

四、屋面施工验收 8 个必查项

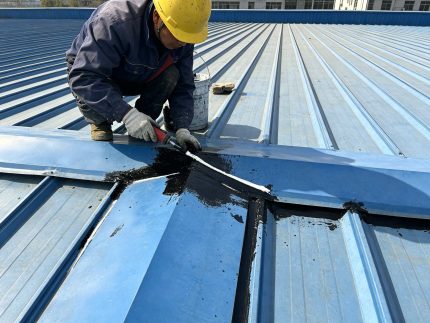

彩钢瓦屋面防水施工 屋脊节点密封 屋面防水处理

彩钢瓦屋面完工后,必须做以下验收,合格后方可交付:

  1. 板材验收:厚度、镀锌层、瓦型符合设计要求,无变形、无锈蚀
  2. 搭接验收:搭接长度符合要求,侧向、坡面搭接严密
  3. 固定验收:自攻钉位置正确,全部在波峰,防水胶垫完好,钉帽打胶
  4. 节点验收:屋脊、天沟、开孔、转角等节点防水处理到位
  5. 平整度验收:屋面平整,无起鼓、无变形、无下弯
  6. 密封验收:所有搭接缝、钉孔、节点全部打耐候密封胶,无断点
  7. 淋水试验:持续淋水 2 小时,所有部位无渗漏、无渗水
  8. 排水验收:天沟、落水管排水通畅,无积水、无溢流

彩钢瓦屋面是 “三分材料、七分施工”,材料再好,施工不规范也一定会漏水。金博远钢构屋面施工全部采用标准化工艺,所有节点做三层防水,每道工序专人验收,完工后 100% 做淋水试验,从根源上避免屋面渗漏问题,让你的厂房用得省心。
